四条外送新能源特高压复工!2025年投运

近日,四条以输送新能源为主的跨省±800千伏特高压直流输电工程复工,建成后,每条特高压线路输送新能源占比均超50%。

陇东-山东±800千伏特高压直流输电工程

2月16日,陇东-山东±800千伏特高压直流输电工程庆阳换流站第一批施工人员进场。2月19日,各项前期准备工作完成,全面复工复产。

庆阳换流站是甘肃陇东至山东特高压直流工程的送端站,也是直流输电工程最核心的组成部分。2023年11月15日,庆阳换流站主体工程开工,目前完成了土建建设的15%左右。在终点东平换流站,项目桩基施工已经完成,土建整体进度完成25%,其中综合楼主体结构已封顶。

陇东-山东±800千伏特高压直流输电工程是全国首个“风光火储一体化”送电的特高压直流工程。线路全长926公里,起于甘肃陇东庆阳,落点山东泰安东平,途经甘肃、陕西、山西、河北、山东5省,其中甘肃境内线路全长109公里。2023年2月27日项目获得核准批复,2023年3月16日开工建设。

陇东~山东±800千伏特高压直流输电工程总投资达202亿元,计划于2025年6月建成投运。工程建成后,将甘肃‘风光火储’4种发电方式的电能‘打捆’输送到山东,每年可输送电量超360亿千瓦时,其中新能源电量占比超过50%。

宁夏-湖南±800千伏特高压直流输电工程

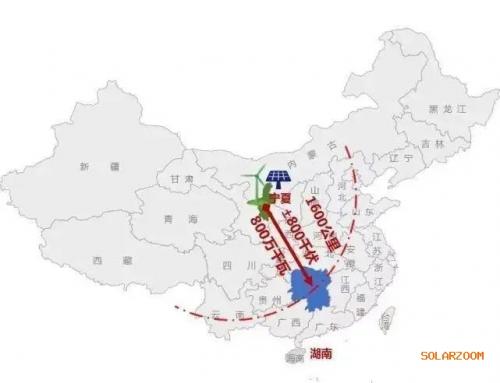

2月28日,宁夏至湖南±800千伏特高压直流输电工程全面复工。

在宁夏中宁±800千伏换流站的施工现场,施工车辆在工地上穿梭。中宁±800千伏换流站是宁湘特高压直流输电工程起点站,工程总占地面积501.6亩。

“宁电入湘”工程是国内首条以开发沙漠光伏大基地、输送新能源为主的特高压输电通道,该站输电50%为清洁能源。投资规模约1000亿元,线路全长1619公里,途经宁夏、甘肃、陕西、重庆、湖北、湖南六省,其中宁夏段约242公里。2023年5月24日,项目获得核准批复。2023年6月11日,宁夏—湖南特高压直流工程开工动员大会以视频形式在湖南、宁夏回族自治区同步举行。

2025年项目建成投产后,将汇集宁夏各地的清洁能源,推动宁夏电网外送能力从140亿千瓦提升到220亿千瓦,新能源装机突破5000万千瓦,解决宁夏中南部地区新能源并网消纳难题。同时,每年可向湖南输送约360~400亿千瓦时电量,基本上能够为湖南增加六分之一以上的用电负荷。

宁夏“内供”、“外送”电量将达到“两个1000亿”,即区内售电量1000亿千瓦时,外送电量1000亿千瓦时;可再生能源发展实现“两个50%”,即装机占比50%,发电量占全社会用电量50%。

此外,截至3月1日,还有两条±800千伏新能源外送特高压线路也已全部复工。

哈密-重庆±800千伏特高压直流输电工程

哈密-重庆±800千伏特高压直流输电工程,是我国首批沙戈荒大型风电光伏基地外送工程之一,是“疆电外送”直流第三条通道。总投资约286亿元,直流线路全长2290公里,途经新疆、甘肃、陕西、四川、重庆五省,起于新疆维吾尔自治区哈密市巴里坤换流站,止于重庆市渝北区渝北换流站。2023年7月25日,新疆维吾尔自治区发改委称项目已获得核准批复。2023年8月8日开工建设。

新疆是国家规划建设的“三基地一通道”和大型清洁能源基地,是“西电东送”的重要送端。哈密-重庆±800千伏特高压直流输电工程配套风电、光伏、光热等新能源1020万千瓦。哈密-重庆特高压工程将充分利用哈密地区的优质风能、太阳能资源,推动新疆清洁能源大规模开发利用和大范围配置消纳,释放能源资源潜力。同时为重庆提供稳定、可靠、持续的电力支撑,切实推动重庆多元化电力保障体系构建。

2025年陆续建成投产后,每年可向重庆市输送电量400亿千瓦时,约占重庆去年当地发电量的四成,其中新能源电量占比50%以上。

金上-湖北±800千伏特高压直流输电工程

金上—湖北±800千伏特高压直流输电工程,是起于四川的第7条特高压直流工程,也是目前世界上海拔最高的特高压直流输电工程,负责把金沙江上游水电机组群电量输送到华中地区。

金上—湖北±800千伏特高压直流输电工程,是起于四川的第7条特高压直流工程,也是目前世界上海拔最高的特高压直流输电工程,负责把金沙江上游水电机组群电量输送到华中地区。

2023年2月16日,据国家电网消息,金上—湖北±800千伏特高压直流输电工程开工建设。直流线路全长1901公里,途经西藏、四川、重庆、湖北4省(直辖市、自治区)。金上-湖北工程采用我国自主研发的特高压直流多端级联新技术,在西藏昌都和四川甘孜分别建设了卡麦和帮果两座换流站,汇集金沙江上游的水电和新能源。在湖北黄石建设大冶换流站,接入华中特高压交流骨干网架。

2023年7月12日,金上(金沙江上游)湖北±800千伏特高压直流输电线路工程重庆段举行基础首基浇筑仪式,线路工程全面开工建设。建成投运后,每年可输送清洁电能400亿千瓦时,届时金沙江上游川藏段的清洁水电将外送至华中负荷中心,可靠保障华中地区用电高峰时段电力供应,对于优化全国能源布局,满足清洁发展需求,增加清洁能源占比,具有十分重要的意义。

最新相关
200MW/400MWh!看云贵高原的上能电气大储

200MW/400MWh!看云贵高原的上能电气大储

当晨曦透过薄雾点亮梯田,溪水在峡谷间流淌欢歌,远山茶海引入眼帘,这里是贵州开阳。由上能电气供货的中国电建200MW/400MWh储能电站项目就坐落在双流镇凉水井村,是贵阳市区域内目前唯一一个储能...

中广核: 山东600MW盐光互补一期并网!

中广核: 山东600MW盐光互补一期并网!

10月28日,中广核莱州土山600兆瓦盐光互补项目首批300兆瓦并网发电。据了解,该项目是2024年山东省重大项目之一,也是山东省最大的配套储能项目,项目分两批并网,第二批计划于年底投运。项目位于...

华晟中标1GW海上光伏异质结项目

近日,安徽华晟新能源科技股份有限公司(简称"华晟")成功中标中国电建2024年第一批N型异质结光伏组件集中采购项目包件一与包件二,获得总计1GW的供货份额,此次中标不仅标志着华晟在海上光伏和异...
