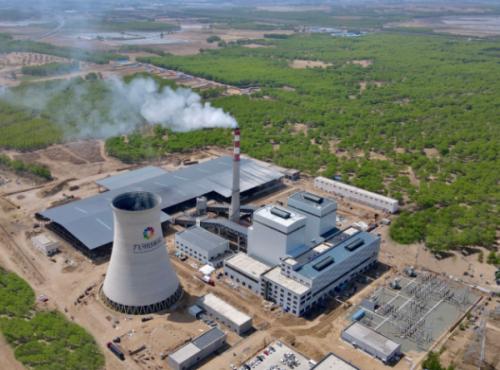

泰来九洲兴泰生物质热电厂1号机组"72+24"小时试运行一次通过

近日,泰来九洲兴泰生物质热电厂1号机组“72+24小时”试运行一次成功。72小时试运行期间,发电量266.48万千瓦时,上网电量235.52万千瓦时,平均负荷37.01兆瓦,平均负荷率高达92.53%。24小时试运行期间,发电量达96.48万千瓦时,上网电量84.48万千瓦时,平均负荷40.2兆瓦,平均负荷率高达100.5%。

1号机组“72+24小时”试运行的顺利通过,是继供热首次接入试运行、机组并网发电成功后的又一重大工程节点。回顾建设期的历程,从2021年9月项目送电成功,到2022年1月首台机组并网发电,从2号机组到1号机组“72+24小时”试运行发电成功,泰来电厂一次次迈出了坚实的步伐。

九洲集团泰来生物质热电联产项目建设规模为2台150吨循环流化床锅炉,配套2台4万千瓦的发电机组。每年消耗秸秆约60万吨,可发电约4.4亿千瓦时,并可为全县近300万平米城镇居民提供零碳清洁供暖。

九洲泰来生物质电厂建设项目的顺利投产,得益于泰来县委、县政府及有关部门的高度重视和大力支持,也得益于全体一线干部职工的技术攻关和辛勤付出,更得益于电厂领导夜以继日的指挥部署和各部门的密切配合。在时间紧任务重的情况下,集团上下克服了施工过程中的一个个难题,把握好工程建设的关键工序,凝结了泰来生物质电厂全体职工的心血。
