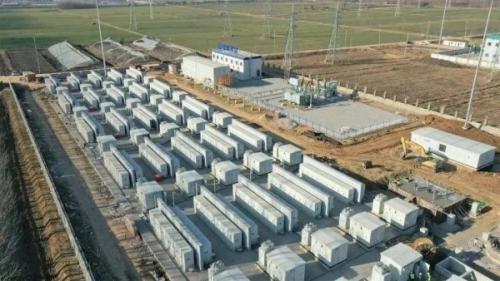

12月29日15时45分,中核郯城101MW/204MWh储能电站成功并网,该项目是山东2022年首批省重点基础设施项目、省储能示范项目,是中核集团在鲁首个并网的电网侧大型储能项目。

中核郯城101MW/204MWh储能电站位于山东省临沂市郯城县归昌乡,占地面积约30亩,由中核汇能投资建设,项目总投资约4.5亿元,设计总容量101MW/204MWh,主要设备包括储能系统、升压站、配电装置室和消防泵房等。其中,储能系统采用100MW/200MWh磷酸铁锂储能系统以及1MW/4MWh全钒液流电池系统,电站设计运行25年。

项目除采用磷酸铁锂电池外,还采用了全钒液流电池技术,具有安全性高、可靠性好、输出功率和储能容量规模大、电解液可循环利用、对环境友好等优势,有效验证了研发技术可行性,带动了山东液流电池储能产业链发展。同时该项目填补了临沂地区电网侧储能项目的空白,是首座并网投产的储能项目,可对临沂电网系统调峰、调频,促进可再生能源消纳,提高电网运行灵活性发挥积极作用。此外,该项目为山东公司光伏、风电场站提前建造了公共储能,既可自用,亦可盈利。

该项目2022年4月取得省能源局储能示范项目指标后,8月25日开工建设,目前建成投产,从开工到投产仅历时4个月时间,实现当年开工、当年投产、当年达效,在齐鲁大地上创造了新的中核速度,擦亮了中核品牌,展现了中核精神。自项目开工以来,项目部紧盯安全不放松,锚定目标不懈怠,发扬“四个一切”核工业精神和新时代核工业精神,科学制订施工计划,统筹安排建设工期,建立“日报告、周调度、月总结、季分析”工作机制,明确工作时间表、路线图、责任状,倒排工期、挂图作战,对标对表、精准发力,相继攻克用地规划许可、环评能评、招标投标、施工许可、设计审查、电网接入、疫情防控等重点难点,实现项目依法合规管理、有力有序推进、高质高效建设。

该项目如期竣工投产,标志着中核汇能山东公司在非核清洁能源领域的又一重大突破,为公司助力“双碳目标”实现注入了新活力、新动力。

最新相关

国家光伏质检中心通过IECEE-CB复评审

近日,成检公司国家光伏质检中心通过国际电工委员会电工产品合格测试与认证组织(IECEE)的审核。本次复评审为期三天,由德国VDE、中国威凯等机构的专家联合组成评审组,依据IECEE-CB体系要求,对实...

国家能源集团成立控股新能源公司

国家能源集团成立控股新能源公司

记者获悉,企查查显示,11月28日,国能大渡河(阿坝)新能源开发有限公司成立,法定代表人为白维,注册资本1亿元,经营范围包括太阳能发电技术服务、发电技术服务、风力发电技术服务等。企查查股权穿...
