中广核新田储能电站项目将完工投运

近年来,随着用电负荷的不断攀升、能源清洁低碳的飞速发展,电池储能技术的应用已成为电力保供、保安全稳定的重要措施和手段。

中广核新田储能电站作为湖南省新型储能首批试点项目,仅用4个月时间,近期即将完工投入运营,将对新田经济社会发展产生重要的推动作用。

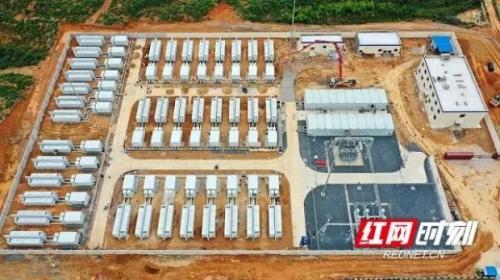

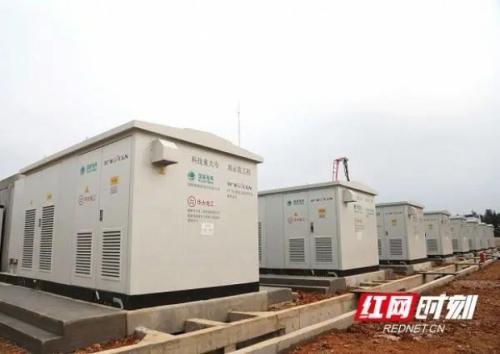

走进中广核新田储能电站项目施工现场,储能仓整齐伫立,工作人员正在对设备进行紧张的调试。站内的道路硬化、绿化等扫尾工作也正在有条不紊地进行。项目自2021年开工建设以来,项目部、施工单位以及政府相关部门密切配合,克服疫情、天气、施工进度、物资等不利影响,紧扣安全、质量、工期等关键点,优质高效推进项目建设,仅用4个月时间将完工投运。

“第一个是新田县人民政府对于中广核项目的大力支持,从前期的征地、手续审批,包括周边村的外围关系协调,这是项目顺利开工的一个最主要的条件;第二个是中广核湖南分公司以及工程事业部湖南区域对这个项目的重视,加快了这个项目的推进;第三个是中广核所有参建单位承包商对于中广核新田储能项目大力的资金、人力、物力的投入,保证了项目的快速推进。”中广核新能源湖南工程区域总监助理兼新田储能电站项目负责人黄赞江介绍,目前,项目已经到了调试实验和并网的阶段,预计在四月底前可实现全容量投运。

储能电站相当于城市的“充电宝”,在电网用电低谷时(即夜间),将电能转化为化学能储存于电池中;在电网用电符合高峰时,将储存的化学能转化为电能进行放电,能够参与当地电网调峰调频,发挥削峰填谷作用,提升新能源消纳能力。中广核新田储能电站建设规模为100MW/200MWh,即最大充电、放电功率为100MW,最大储能量为200MWh。

新田储能电站项目是由中广核(湖南)新能源开发有限公司投资建设,总投资4亿元。项目建设投运之后,年纳税400万,既能满足全省新能源的发展需要,还能增强电力系统调节能力,缓解新田片区新能源的送出压力以及新能源的消纳水平,提高电网的供电可靠性,使电网能够安全经济运行,促进地方经济社会的发展。

最新相关
24个项目,444MW !南网能源卖光伏

24个项目,444MW !南网能源卖光伏

6月6日,南网能源发布《关于通过北交所公开挂牌转让部分资产的进展公告》,拟挂牌转让24个智慧绿电项目资产及3个智慧绿电项目公司股权,涉及光伏项目总规模444.77MW,资产总额13.44亿元。其中,24...

临沂拟建独立储能项目,投资4.8亿

临沂拟建独立储能项目,投资4.8亿

近日获悉,临沂中城大有临沂河东区200MW/400MWh独立储能项目拟建设,项目由中城大有新能源(临沂河东)有限公司建设,位于临沂市河东区汤河镇邢家湖村。项目总用地面积约2.28hm2,全部为永久占地,总...

又一钙钛矿电池企业获A轮融资!

钙钛矿工厂获悉,近日,永珈光能科技(湖北)有限公司(以下简称"永珈光能")获A轮融资,本轮融资由普朗克创投投资,融资金额暂未披露。永珈光能成立于2023年9月聚焦于高效、稳定的单结钙钛矿电池和全...
