中国电建智利CEME1 480兆瓦光伏总承包项目实现全容量并网

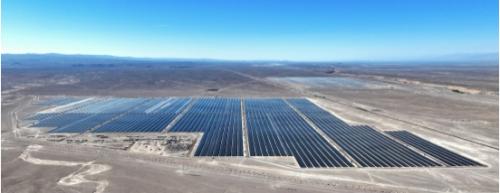

当地时间4月24日,中国电建承建的智利CEME1 480兆瓦光伏总承包项目圆满实现全容量并网。这一关键节点的实现,标志着该项目进入商业运行倒计时。该项目是中国电建在美洲地区迄今最大的新能源项目,也是中国电建在智利独立承揽并圆满实现全容量并网的首个光伏电站项目。

智利CEME1光伏项目是智利最大的单体光伏项目,项目业主为法国EDF与智利发电商AME共同持股的智利当地公司GM RENEWABLES HOLDINGS SPA。项目位于智利北部号称世界“干极”的阿塔卡马沙漠,距首都直线距离约1300千米。项目总装机容量480兆瓦,占地约400公顷,主要建设内容包括光伏场区、一座33/220千伏的升压站和一条9.2千米单回路送出线路。

项目所在地气候炎热干燥、紫外线强烈、沙尘暴频繁,加上劳工短缺等不利因素,给工程建设带来诸多挑战。自2021年10月5日开工建设以来,项目团队精心组织,迎难而上,通过合理统筹资源、优化施工方案、组织赶工等一系列举措,最终战胜重重困难,于2024年3月8日成功完成220千伏升压站倒送电,于4月17日实现机械完工,于4月24日实现全容量并网。项目各大关键节点的达成再次展现了中国电建雄厚的工程实力。

项目全面建成投产后,每天预计可发电约2863兆瓦时,将为40万户家庭提供清洁能源,每年可减少约28万吨二氧化碳排放,对改善当地环境、推动智利能源转型意义重大。在中智两国全面战略伙伴关系框架下,该项目的顺利实施将进一步加强两国在新能源等绿色产业领域的务实合作,为“一带一路”倡议绿色发展注入新动力。

最新相关

HJT/叠层一周最新动态5.18

1、重磅: 740W+俱乐部第三弹: 统一HJT异质结组件标准2024年5月11日高效异质结740W+俱乐部(简称740W+俱乐部)第三次圆桌会议在安徽宣城隆重开幕,在轮值主席安徽华晟新能源科技股份有限公司提议...

5.8GW!内蒙古5个市场化新能源项目获批!

5.8GW!内蒙古5个市场化新能源项目获批!

5月17日,据鄂托克发布消息,5月14日,内蒙古自治区能源局印发《关于实施乌兰察布丰镇市铁合金绿色供电项目等5个市场化新能源项目的通知》(内能源新能字〔2024〕307号)。内容显示,鄂尔多斯市中广...

总投资22亿!鸿禧能源光伏项目签约

维科网光伏讯,5月16日,2024年平湖新仓投资推介会暨二季度集中签约仪式正式举办。其中,浙江鸿禧能源股份有限公司(以下简称"鸿禧能源")年产7GW高效N型单晶TOPCon电池片项目正式签约,计划总投资2...

再次停产!这一光伏上市公司刚被ST

日前,A股光伏上市公司ST聆达(300125.SZ)再次披露了PERC光伏电池片项目停产的最新进展,该项目继续停产。值得关注的是,在本次停产公告中,该公司并未交代复产的具体时间。再次停产 复产时间暂无...

最大跌幅达20.4%!硅片减产计划落地

本周报价体现主流硅片企业意愿,部分低价散单和等外品订单不含其中。其中P型M10单晶硅片(182*182mm/150μm)成交均价降至1.25元/片,周环比跌幅为20.4%;N型G10L单晶硅片(182*183.75 mm/130μm/2...

募投138亿!又一光伏巨头逆势扩产

5月15日,光伏硅片巨头TCL中环发布向不特定对象发行可转换公司债券募集说明书。申报稿显示,TCL中环拟通过可转债发行集资金总额不超过138亿元。其中35亿元用于年产35GW高纯太阳能超薄单晶硅片智...
