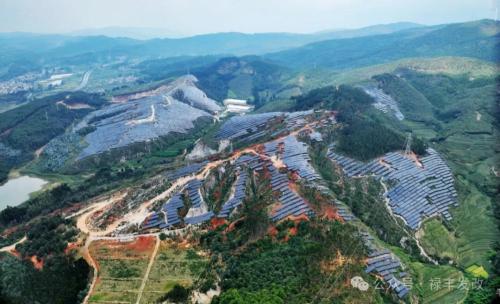

华能麦子地25.6MW光伏电站项目35kV开关站受电暨首批(9.6MW)光伏方阵成功并网发电

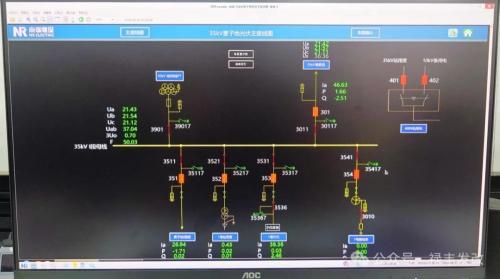

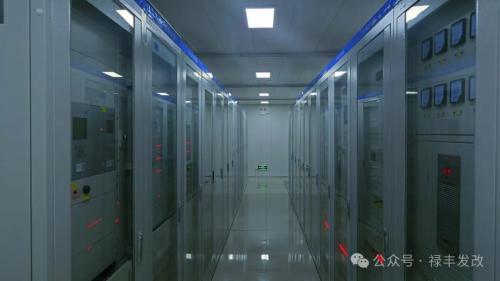

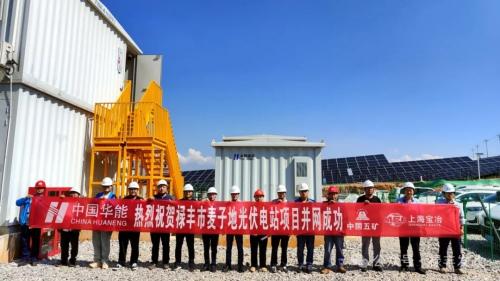

在禄丰市委、市政府坚强领导和各要素保障部门的密切配合下,华能新能源(禄丰)有限公司麦子地25.6MW光伏电站项目开关站于2024年8月29日23时59分受电成功,并于8月30日首批9.6MW光伏方阵并网发电,实现了830首批并网的目标。标志着华能新能源(禄丰)有限公司在楚雄州禄丰市建设的第二个新能源项目,正式将绿色电能输送到千家万户,点亮万家灯火。

项目主体于2023年3月正式开工建设,2023年底已基本完成建设。外送工程由电网负责建设,建设严重滞后,导致源网建设不同步。为加快项目外送建设,市委、市政府、市发展和改革局、专班、公司领导靠前指挥,多次到电网公司进行对接、协调,带领项目部和各参建单位人员勇毅前行,始终坚持问题导向、主动作为,通过外送工程全过程跟踪,全部手续协助办理,选址建设全程协调及时解决实际困难,外送工程开工仅三个月就完成建设。

项目全容量投运后,预计年平均上网电量4429.4万千瓦时,电站工程建设对于当地的环境保护、减少大气污染具有积极的作用,并有明显的节能、环境和社会效益。

下一步,禄丰市发展和改革局将深度融入国家“双碳”战略布局,研究政策,创新思维,突破难点堵点。在落实生态保护红线、环境质量底线、资源利用上线的基础上,继续挖掘市内新能源产业开发潜力,合理布局谋划风电、光伏发电等新能源项目,合理确定项目推进时序,争取项目目纳入新能源项目开发建设方案,推动禄丰新能源产业高质量发展。

最新相关

我国商业航天核心产业规模超1万亿元

记者从2026赛迪论坛上获悉,经估算,2025年我国商业航天核心产业规模增至1.01万亿元,同比增长近7%;截至2025年底,我国商业航天企业数量已超600家,同比增长20%以上。商业发射和入轨商业卫星数量...

2026年2月全国新能源并网消纳情况

根据《国家能源局关于2021年风电、光伏发电开发建设有关事项的通知》(国能发新能〔2021〕25号),为引导新能源理性投资、有序建设,现将2026年2月各省级区域新能源并网消纳情况公布如下。注: 按...

EKA Mobility2025至2026年实现5倍销量增长

印度浦那2026年4月2日/美通社/ -- 领先的电动汽车与科技公司EKA Mobility今日宣布,2025至2026财年销量同比增长5倍,共售出1,143辆汽车,并生产了1,344辆电动商用车。 这一里程碑的达成,源于公司...
