潍坊抽水蓄能电站首台机组座环蜗壳完成吊装 2026年首台机组将投产发电

走进国网新源山东潍坊抽水蓄能电站项目的施工现场,器械轰鸣,一派热火朝天的施工景象。作为坐落在辖区内的省级重大项目,嵩山生态旅游发展服务中心始终坚持“项目为王”的理念,不断优服务强保障,及时解决项目建设中遇到的困难和问题,确保项目早日建成投产,为县域经济发展注入新的动力。

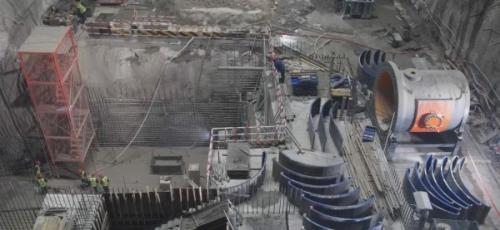

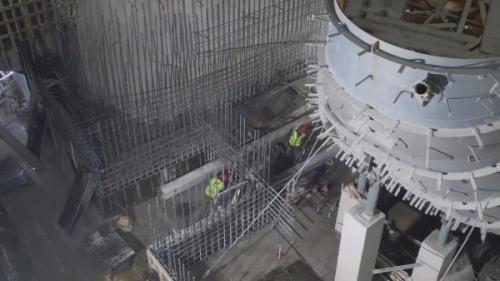

在国网新源山东潍坊抽水蓄能电站项目的地下厂房施工现场,潍坊电站19个作业面正在全力推进。前不久,在这里,首台机组座环蜗壳完成顺利吊装,这也为后续的机电设备安装和首台机组投产发电奠定了坚实基础。

总投资超80亿元的国网新源潍坊抽水蓄能电站是山东省内建设的第四座抽水蓄能电站,共安装4台单机容量30万千瓦的抽水蓄能机组,总装机容量120万千瓦。座环蜗壳作为抽水蓄能机组重要过流部件之一,是机组安装的基础部件,对机组的稳定运行起着至关重要的作用。

“首台机座环蜗壳结构件采用高强钢制造,由两瓣组拼完成,最大轮廓尺寸是13米,最大内径是6.8米,拼装、焊接工作都是在地下厂房安装间完成。座环蜗壳作为机组重要的过流部件,对机组的安全稳定运行发挥至关重要的作用。在施工过程中,我们严格管控座环蜗壳的平面度、圆度,对焊接过程中的焊缝温度、电流等重要参数进行严格把关,高质量地完成了首台机组座环蜗壳焊接、吊装作业。”国网新源山东潍坊抽水蓄能有限公司机电部主任董海洋说。

目前,电站已进入土建施工和机电安装的“双高峰期”,首台机组将于2026年投产发电,2027年4台机组将全部投产发电,投产后,可有效缓解山东电网调峰能力不足,有力支撑山东省新能源发展。

“接下来,我们将加大现场施工作业的安全管控和质量管理,圆满完成1号机组发电机层混凝土浇筑和引水系统压力钢管安装两个年度里程碑节点目标,为实现首台机组早日投产发电积蓄力量。”董海洋说。

为确保项目顺利推进,嵩山生态旅游发展服务中心成立了项目服务专班,全力解决在建设过程中遇到的土地指标、手续办理等各项难题,助推项目建设稳步推进。

“下步工作中,我们将持续树牢‘项目为王’理念,一切盯着项目看、一切围绕项目转、一切扭住项目干,为项目提供全方位、全周期的服务保障。特别是针对项目推进过程中的重点、难点,进一步强化责任担当,精心统筹协调,千方百计解决好困难和问题,确保项目早建成、早投产、早达效。”嵩山生态旅游发展服务中心党委副书记、县国有嵩山林场副主任张新伟说。
