位于大悟县境内的湖北大悟抽水蓄能电站,是国家能源局“十四五”重点实施项目、湖北省省级重点项目,也是孝感市首个核准的抽水蓄能电站项目,该电站总装机容量30万千瓦,设计年发电量2.78亿度。

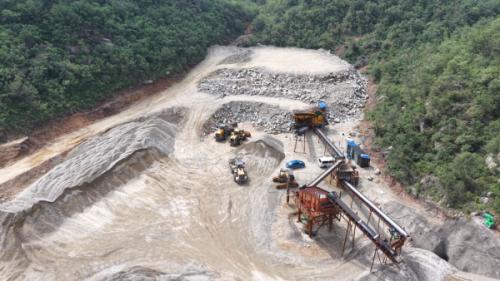

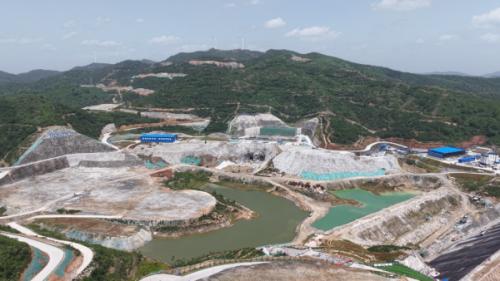

入夏后,走进湖北大悟抽水蓄能电站项目现场,发电厂房、大坝填筑等关键部位施工有序推进,近千名工人与百余台(套)机械协同作业,正以“满弓”状态,加快推进项目建设。大坝面板项目涵盖下库大坝的面板施工、厂房开挖和上库库区开挖及填坝,预计5月下旬大坝面板项目可完成施工。
现大坝填筑已完成,3月下旬面板开始施工。施工过程中,项目团队采用无轨滑模工艺,通过多次技术交底与专项培训,严格把控混凝土浇筑温度、振捣密实度等关键指标,实现工艺标准化与质量全程可控。
目前,项目发电厂房安装间主体结构顺利封顶,为后续金结安装施工打下坚实基础。主厂房由主机间和安装间组成,安装间设置2台单小车桥式起重机,主要用于安装和检修机电设备。

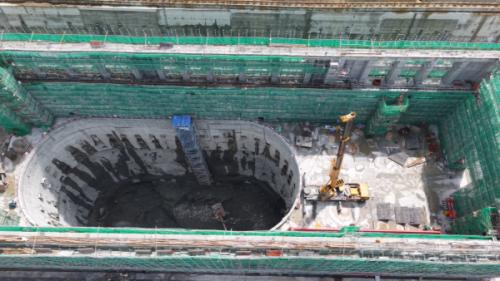

地下厂房是我们本项目的重难点,整体开挖是69.4米,我们在五月中旬会开挖到底部。下一步项目部将加强本区域的施工组织设计,为明年十月份的发电创造有利条件。
项目建成后,将对保障湖北省电网安全稳定运行,推动实现“双碳”目标和经济社会可持续发展具有重要作用,预计每年可减少新能源弃电量3.95亿度,实现年产值约4亿元。
“下一步,我们将进一步细化工期,增加资源配置,在确保安全和质量的前提下,加快施工组织,确保2026年10月首台机组顺利发电。”王金平说。
