总投资3亿元!新津这个20万度大"充电宝"投用

5月26日下午,伴随着主控室合闸成功的提示音,四川省首批新型储能示范项目,邓双独立储能电站(永商储能电站)项目一期,成功与邓双220kV变电站并网,正式投用。成为成都市首个成功建设投用的独立储能项目。

邓双独立储能电站位于新津经开区,由四川能投分布式能源有限公司投资建设,总投资3亿元,占地25亩,预计年产值可实现6000万元。项目采用电化学储能磷酸铁锂电池,总功率为100MW并配备200MWh储能电池系统,配置PCS、变压器和开关柜,设置一套储能EMS及二次设备。

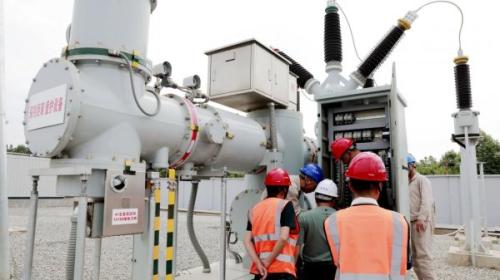

为了确保并网不影响到其他用户,并网前,国网成都市新津供电公司的工作人员,在邓双220kV变电站通过多次的分合闸操作,将110千伏II号母线上的多条线路全部转移到I号母线上,腾空II号母线单独用于邓双独立储能电站项目并网。

“永商储能电站的启动投运需要分别在220千伏邓双变电站和110千伏永商储能电站配合操作,两端都需要按照成都地区调控的指令逐项操作,才能做到安全有序。”国网成都市新津供电公司工作人员透露,看似简单的并网,需要提前进行多项准备,流程复杂且严谨。

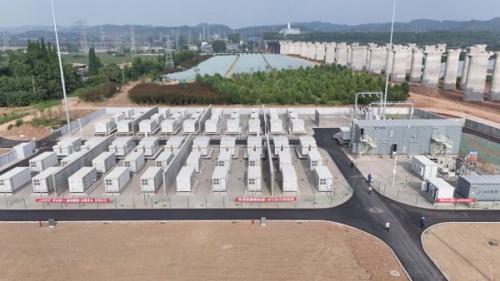

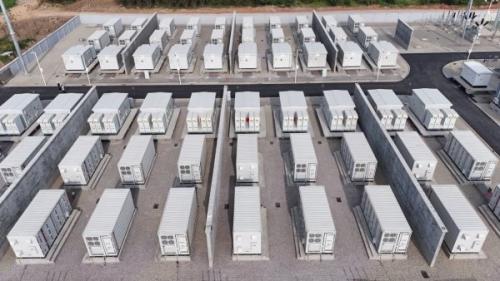

并网成功后,项目现场整齐排列的40组磷酸铁锂储能电池,将开始在夜间用电低谷时期,以10万千瓦的功率充电,仅需两个小时就能充满。用电时,则会根据调度中心的指令,以不同功率向电网放电,就像一个巨型“充电宝”。

“我们项目是成都市首个建设投用的独立储能项目。”四川能投分布式公司党委委员、副总经理陈俊介绍说,项目分两期开展建设,一期于今年2月份开工,用时3个月完工,一次性可储存20万度电。高温天气下,以一户家庭日均用电40度来算,电站储存的电量理论上可供5000户家庭使用一天。

陈俊表示,并网后将按照电网的相关规定,完成试运行相关工作。同时,已完成项目二期申报,预计今年底开工建设,整体建成后可以向电网每天提供40万度调峰电量。

“该储能站通过邓双220kV变电站110kV侧上网,可以为新津经开区、五津城区、地铁10号线、成绵乐高铁和蒲江、邛崃电网提供最大10万千瓦的供电电源。”

国网成都市新津供电公司相关负责人介绍说,该项目属于电网侧储能,电站接入220kV邓双变电站,在用电低谷储存电量到储能电池系统中,用电高峰时期释放到电网中,达到削峰填谷的目的,为新津乃至成都电网迎峰度夏、迎峰度冬提供坚强保障。

最新相关

京城股份: 天海氢能获政府补助594.2万元

北京京城机电股份有限公司(以下简称“公司”)下属全资附属公司北京天海氢能装备有限公司(“天海氢能”)于2025年6月13日收到政府补助人民币5,942,000元,其中与收益相关的...

甘肃省光伏产品前5个月出口1.4亿元

6月23日,记者从兰州海关获悉,2025年前5个月,甘肃省光伏产品出口额达1.4亿元,同比增长316.4倍,成为全省新能源装备出口增长最快的品类。走进欧昊新能源电力(甘肃)有限责任公司的数字化生产车间,...

我国可再生能源领域迎来双重利好

近日,我国可再生能源领域迎来政策与市场的双重利好。财政部于6月16日发布《关于下达2025年可再生能源电价附加补助地方资金预算的通知》(简称《通知》),向内蒙古、云南、新疆等资源富集地区拨...
