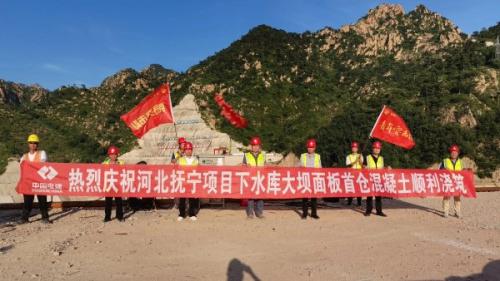

7月6日,国网新源河北抚宁抽水蓄能电站下水库大坝面板首仓混凝土顺利开仓浇筑。
项目部坚守“安全第一、质量为先”理念,将质量标准贯穿施工全流程,通过立足“人、机、料、法、环”五要素,对大坝面板施工开展系统性部署,为首仓浇筑奠定坚实基础。
为保障面板高质量施工,项目联合参建方开展下水库大坝填筑沉降度、固坡砂浆脱空率专项检测。下水库大坝坝顶高程226.0米,最大坝高66.0米,坝顶宽度8米,轴线全长370米。通过创新应用M5翻模固坡砂浆工艺,37块面板固坡砂浆总面积28,513平方米的脱空率仅0.11%,显著优于行业标准。同时,项目采用智能碾压系统与动态质量监控机制,至2025年5月底实测坝体沉降71.50毫米,满足后续施工要求。
此次首仓浇筑标志着大坝面板施工全面启动,为后续工程推进提供关键支撑。下一步,项目部将持续强化安全质量管理,全力保障电站建设高质量推进,确保2025年里程碑目标如期实现。
