和诚建筑承建新疆若羌抽水蓄能电站沥青混凝土堆石坝工程项目开工!

8月11日10:58分,我司承建的位于新疆维吾尔自治区巴音郭楞蒙古自治州若羌县境内抽水蓄能电站项目举行了隆重的开工仪式。这标志着我司继2024年进入新疆自治区的又一重点工程项目的落地。

现场人头攒动、机械轰鸣,红色炮竹一声声的呐喊为戈壁滩的荒芜增添了喜庆与生机。

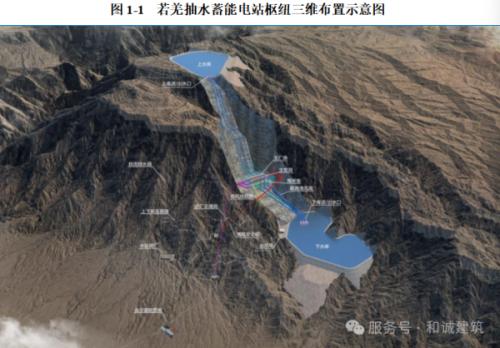

若羌抽水蓄能电站项目为日调节抽水蓄能电站,项目总工期20个月,装机规模2100MW,属一等大(1)型工程,电站额定水头652m,安装6台单机容量为350MW的单级立轴单转速混流式水泵水轮机,距高比3.57。设计年发电量为26.25亿kWh,年平均抽水用电量为35亿kWh。枢纽工程主要建筑物由上水库、输水系统、地下厂房、地面开关站、下水库、泄水及补水建筑物等组成。电站建成后主要承担电网调峰、填谷、储能、调频、调相、紧急事故备用等任务。

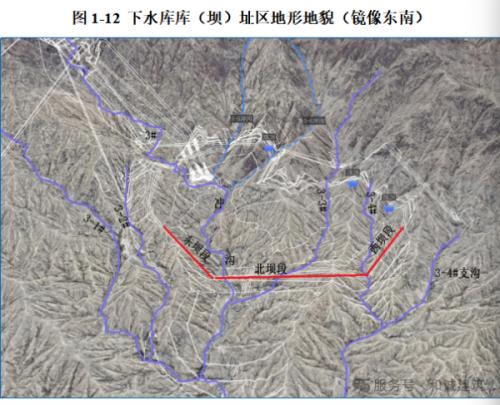

下水库位于若羌河左岸山前中下部山麓斜坡处,采用半挖半填的方式形成下水库。下水库正常蓄水位1649m,死水位1619m,调节库容882万m3。枢纽建筑物包括:沥青混凝土面板堆石坝、库盆防渗系统、下水库进/出水口、环库公路及库周排水系统等。下水库采用全库盆沥青混凝土面板防渗方案。库岸坡比1 :1.7,库岸顶部设环库公路,高程为1654m,环库轴线总长度2810m。库底开挖高程按死水位以下1m即1618.00m高程设计。

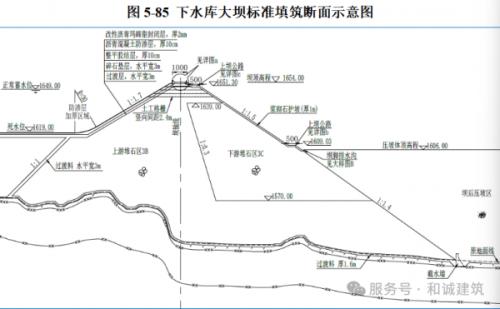

坝体分区从上游至下游为:沥青混凝土防渗面板、垫层区(水平宽度3m)、过渡区(水平宽度3m)、上游堆石区和下游堆石区组成。下游坝坡后设坝后压坡体,压坡体顶高程1606.00m,下游坡比1 :2.0,采用混凝土框格梁嵌干砌石护坡,压坡体范围根据弃渣量确定。在下游坝后压坡体沿沟底范围内布置排水条带,排水条带顶宽10m,厚度5m 。

电站投产后,预计每年可节约标煤约134.5万吨,减少二氧化碳排放约404.6万吨,节能减排降碳效应显著,有效满足地区清洁低碳的发展需求,对带动地区绿色能源发展,助力构建新型电力系统,实现“双碳”目标具有重要意义

该项目作为公司在新疆承建的首个大型抽水蓄能主体工程,既充分彰显了公司在抽水蓄能领域的核心竞争力,也展现了公司在抽水蓄能项目运营模式上的新探索,为公司进一步深耕新疆区域市场筑牢了根基。在2024年,公司以新疆区域公司主体承建了新疆喀什地区光伏发电项目,项目获得了业主与总包单位的一致好评,已于2025年4月并网发电。

目前公司具备抽水蓄能全部业务施工能力,该单体项目拥有大型设备卡特336挖机、山推SD34推土机、徐工XS335、XS265压路机,新能源856-E电动装载机等数十台,价值约1000余万元;公司深耕水利水电施工行业十余年,拥有电站建设、大坝施工、机电安装、金属结构制造等全方面工程技术专业人员,自有机械3000余万,且形成了一套完整且成熟的施工标准体系。

站在新的起点,公司将继续秉承工匠建工精神,树牢安全意识,以精锐队伍与精良设备打造精品工程,为若羌县经济发展注入新动力,以实际行动助力巴州早日实现‘双碳’目标。

最新相关

广东一9年光伏组件企业破产!

近日,全国企业破产重整案件信息网披露了广东省佛山市顺德区人民法院的一则民事裁定书。裁定书表明,2024年9月6日,顺德区人民法院裁定受理广东晶天新能源电力有限公司(简称"晶天电力")破产清算...

又一光伏项目废止!

近日,山西通宝能源股份有限公司发布《关于全资子公司通宝万荣清洁能源有限公司清算注销》的公告。公告表示,2023年通宝万荣清洁能源有限公司拟投资新建晋能控股万荣县150MW多种复合型光伏发电...
