近日,国网新源山西垣曲抽水蓄能电站下水库大坝建设已进入关键冲刺阶段,作为电站能量储存与释放的核心设施,建设者们抢抓施工黄金期,紧盯质量、赶抢进度,全力向年底浇筑完成的重要节点发起攻坚。

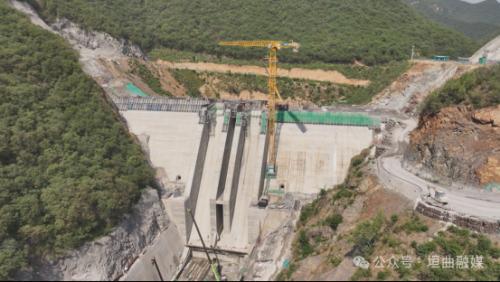

垣曲抽水蓄能电站的下水库大坝巍然屹立于解峪乡的山谷之间,宛如一道雄伟的巨闸,横跨两座山峰,气势磅礴。该大坝坝顶长215米、最大坝高近81.3米,混凝土浇筑总量超27万立方米。当前,坝体填筑作业正紧锣密鼓推进,摊铺机、震动碾在坝面上来回作业,运输混凝土的工程车穿梭不息,建设者们各司其职,施工现场一派繁忙。

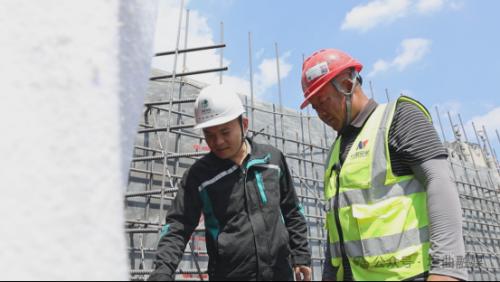

“我们一方面优化施工方案、科学调配人力物力,另一方面严格执行‘三检制’,每一层混凝土浇筑都要经过坍落度检测、强度试验等多道工序,坚决守住安全和质量底线。”国网新源山西垣曲抽水蓄能有限公司工程部专责远冠阳介绍,截至目前,大坝的各个坝段已经顺利浇筑至472米高程,标志着工程建设取得了阶段性成果。

据了解,下水库大坝作为今年该抽水蓄能电站建设的关键节点工程,其建设质量直接关系到电站后续的蓄能效率与安全稳定运行。据相关质量分析报告显示,大坝建设中常见的质量问题,如渗漏、变形和结构破损等,若未得到妥善控制,将严重影响电站的运行效率和安全稳定。谈及下一步计划,远冠阳表示,将集中力量解决上下游坝面尺寸缩减后所面临的浇筑工艺优化挑战,并同步开展大坝接触灌浆及帷幕灌浆等相关作业,预计12月初可完成大坝浇筑。大坝建成后,将形成总库容1047万立方米的水域,能满足电站每日多次启停的调峰需求,为区域电网安全稳定运行提供坚实保障。
