2025年12月10日,浙江天台抽水蓄能电站首台机组励磁系统完成静态调试与动态试验,一次并网成功,标志着国内单机容量最大的抽水蓄能电站向实现首台机组投产发电再进一步。

浙江天台抽水蓄能电站是国家和浙江省“十四五”期间的重点能源建设项目,总装机容量1700MW,单机容量达425MW,为国内之最。电站建成后,将承担华东电网的调峰、填谷、储能、调频、调相和紧急事故备用等任务,预计每年可提供17亿千瓦时高峰电能,可节省燃煤约52万吨,减少二氧化碳排放104万吨,对优化区域能源结构、保障电力安全供应、促进清洁能源消纳、助力实现“双碳”目标具有重大意义。

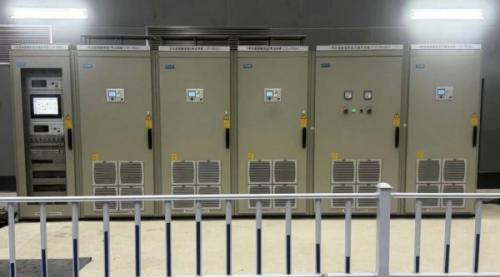

励磁系统是抽水蓄能机组发电电动机的核心控制系统,在机组发电运行时负责调节电压、无功,在抽水工况下保障机组平稳启动,在水泵工况下保障电压、无功的精确控制,其性能直接关系到电站运行稳定性。天台抽水蓄能电站4台机组均选用南瑞新能源/电控公司/南瑞氢电生产的励磁系统,每套励磁系统包含自主可控调节器(NES-8100CN)柜、晶闸管整流柜、磁场断路器柜、灭磁电阻柜、交流断路器柜及励磁变压器等设备,并配置励磁系统智能在线监测装置。该励磁系统技术先进、可靠性高,能够快速响应电网指令,提供优异的动态稳定支撑能力,保障电站安全、稳定、高效、长周期运行,对于保障华东电网,特别是浙江电网,在迎峰度夏、高比例新能源接入等复杂工况下的动态无功与电压调节具有不可替代的作用。据行业统计数据,南瑞励磁在抽蓄行业市场占有率超75%,此次被天台抽蓄电站选用,进一步印证了南瑞在励磁系统领域的技术实力与市场认可度。

南瑞新能源/电控公司/南瑞氢电严谨有序推进首台机组励磁系统项目进程,在设计制造阶段,组建专项技术团队深度参与励磁系统方案论证与优化,严格执行三峡集团提出的“美丽机电要求”,兼顾设备性能稳定性与工艺美学,对设备结构布局、器件安装、线缆敷设、运输防护等均制定精细化标准;从核心元器件选型、软件程序开发到设备总装测试,建立全流程质量管控体系,通过多轮仿真试验、极限工况验证等方式消除潜在隐患,全力保障产品质量。在项目调试阶段,技术团队联合设计、施工及调试单位,制定了周密的试验方案,在确保安全的前提下依次完成了系统上电检查、控制逻辑验证、静态模拟、空载升压、带负荷等数十项试验,对各种控制功能进行了全方位测试和优化,所有试验结果均符合设计要求,系统各项性能指标达到或优于国家标准。
南瑞新能源/电控公司/南瑞氢电将继续严守质量与安全底线,扎实推进剩余机组的安装调试工作,全力确保电站按期投产,为服务绿色发展、推进能源低碳转型贡献力量。

扫一扫关注微信
