河北尚义抽蓄电站全部机组转子吊装成功

2月5日,河北尚义抽水蓄能电站迎来重大进展最后一台(4号)机组转子提前40天吊装完成,标志着电站全部机组核心部件吊装作业圆满收官,正式进入首台机组发电调试的冲刺阶段。

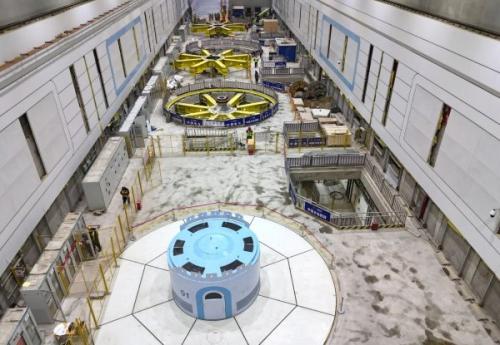

本次吊装的4号机组转子整体圆柱度0.32毫米,同心度0.04毫米,远优于厂家≤0.60毫米的标准,达到了优质精品机组的水平。吊装前,项目部科学筹划、精心组织,制定专项吊装方案,对桥机、吊具及相关安全设施进行了全面检查与验收。吊装过程中,指挥、起重、操作及监测等各岗位人员密切配合,全程平稳有序,实现一次性精准吊装就位。

自2025年6月28日首台(1号)机组转子中心体进场组装以来,项目历时222天,相继完成四台机组转子吊装重大节点。4号机组转子吊装完成后,电站四台机组将全面进入总装、调试及试运行阶段。

河北尚义抽水蓄能电站是国家可再生能源发展规划的重点项目,总装机容量140万千瓦,共安装4台35万千瓦可逆式水泵水轮机组。作为重要的绿色能源枢纽,电站建成投运后,每年可节约标准煤约15万吨、减排二氧化碳约40万吨,将对保障京津冀电网安全稳定运行、促进新能源消纳、助力实现“双碳”目标发挥重要作用。
