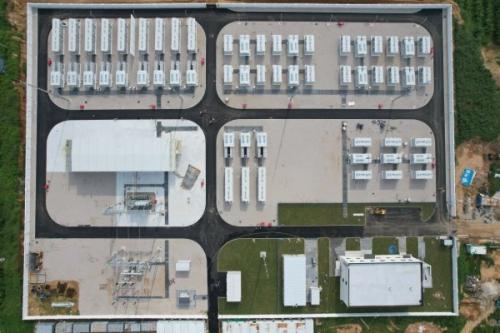

据全球液流电池网获悉,近日,电网调度并网指令下达,由环保集团(机电院)承担EPC总承包的烟台储能中心(西部)1GW/2GWh(一期)450MW/950MWh项目,首批100MW/210MWh电化学储能电站实现一次性安全接入区域主网。项目成功并网送电,标志着这座大型储能“巨型充电宝”正式并入烟台电网,为胶东地区新型电力系统构建、新能源消纳及“双碳”目标实现注入强劲绿色动力。

本项目位于山东省莱州市朱桥镇,整体规划规模1GW/2GWh,本次完成并网为一期首批100MW/210MWh储能单元。电站采用磷酸铁锂预制舱模块化技术路线,配套建设多层次安全防护体系,有效提升电站本质安全与智能化运维能力,为电站长期可靠运行筑牢根基。项目全部建成投运后,将有效提高区域新能源就地消纳能力,平抑用电高峰电网负荷压力,为当地打造安全高效、清洁低碳的新型电力系统提供坚实支撑。
自项目开工建设以来,环保集团(机电院)烟台储能项目团队统筹协调各参建单位,严守“安全第一、质量为本”,从严落实安全、质量、进度、造价全流程管控,高效推进土建施工、设备安装、电缆敷设等各项关键工序。各参建方协同联动,通过多轮专题推进会细化工作,科学编制调试方案及专项应急预案;主动对接电网调度部门,厘清并网流程技术要求,并网前全部试验均一次通过,为本次顺利并网奠定坚实基础。

首批100MW/210MWh储能单元成功并网,是烟台储能中心建设进程中的重要里程碑。下一步,项目团队将持续落实24小时设备在线监测、常态化巡检及动态参数优化等运维工作,做实做细运维保障,保障电站安全稳定高效运行,以高质量储能工程助推地方能源绿色低碳转型。
项目基础概况
建设地点:山东省烟台市莱州市朱桥镇
总规模:1GW/2GWh,总投资35亿元,山东省重大项目、省级储能示范项目,也是山东首个区域级大型储能中心项目
建设模式:分总体、一期(450MW/950MWh)分两批实施
·一期首批:100MW/210MWh(95MW/190MWh磷酸铁锂+ 5MW/20MWh全钒液流混合储能),EPC:环保集团(机电院),已一次性并网接入区域主网
·一期第二批:350MW/750MWh,325MW/650MWh磷酸铁锂+ 25MW/100MWh全钒液流,工期12个月,推进前期工作
开工时间:20250301;新建220kV升压站,以220kV线路接入红石变电站
技术路线:磷酸铁锂为主、少量全钒液流混合配置,预制舱模块化方案,多层级安全消防防护体系
