漂浮光伏电站全球累计装机超1.8GW,越来越多东盟国家入局

近日,能源经济与金融分析研究所(IEEFA)的一份新报告发现,在漂浮光伏项目(FPV)开发领域,亚洲领先于欧洲。

新冠疫情封锁期间,菲律宾和马来西亚的电力需求降幅高达16%,电网因电力过剩面临极大压力。在越南和新加坡,由于针对疫情的措施没有那么严格,电力需求降幅相对较小。

IEEFA能源金融分析师Sara Jane Ahmed表示,"如果说新冠疫情要给我们一个教训的话,那就是公用事业公司需要灵活的运行,而不是那些24小时不间断烧煤、无法对突发变化或停电做出快速反应的过时电站。我们的研究表明,越来越多的东盟国家正在河流、水坝、湖泊、水库甚至海上建设漂浮光伏电站,这些清洁电力的价格可以与污染严重的燃煤电厂发电相竞争。”

报道表示,太阳能电站最好建在水电项目附近并且能够利用现有并网线路。漂浮光伏发电可以平衡复杂电力系统中用户需求的高峰期和低谷期。图1

IEEFA另一位分析师Hamdi表示:"在现有水坝和水库上,漂浮光伏和水电结合项目的经济性能完胜在电网系统中新增基荷燃煤电站,举例来说,爪哇-巴厘岛电网已经出现发电过剩现象。"

漂浮光伏项目已经展现了其抵御台风、大浪和时速高达170公里的狂风的能力。目前,制造商们正在测试海上FPV项目。

Hamdi补充表示,"此外,水上太阳能项目在几个月内就可以准备就绪,建设速度比化石燃料电站快得多。煤炭、天然气、水力发电机的建设时间长达三年,核电站需要的时间更久。"

漂浮光伏项目FPV入局者

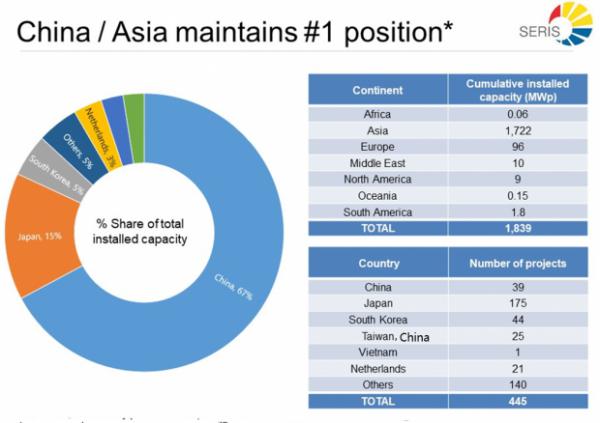

根据新加坡太阳能研究所(SERIS)最新报告,2019年漂浮光伏项目新增装机583兆瓦,到2020年6月全球累计装机1,839兆瓦,而中国大陆占比67%。

首个漂浮光伏项目系统于2007年在日本爱知县建成,中国则是最大的FPV“玩家”。截至2018年年底,日本和中国的FPV总装机容量均为1.3GW。越南开发了47MW FPV项目(见图2)。

最近,印度最大的发电公司—印度国家火电公司证实,公司正在开发位于四地的共200MW FPV项目,这些项目令其成为全球最大的开发商之一。

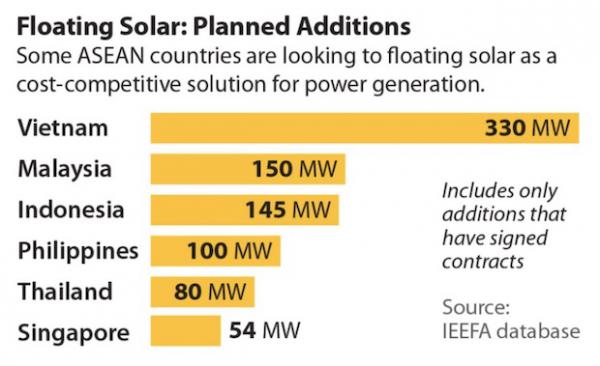

至2019年,东盟国家中FPV的总装机容量大多在1MW以下。这种情况现在发生了巨大变化。最近,至少有五个国家宣布了大规模漂浮光伏计划(见表1)。

对于菲律宾、印尼、泰国和越南等东南亚国家来说,决定开发FPV主要是出于现有电网基础设施经济性能和土地稀缺问题的考虑。

SERIS称,漂浮光伏电站项目受场地条件、环境、规模的影响,不同条件下的投资成本相差很大:如泰国表现出最低投资成本58.5兆瓦项目(0.48美元/瓦),而最高是日本1.5兆瓦的项目(2.93美元/瓦)。图3,漂浮光伏电站单位投资成本(美元/瓦)

Ahmed最后补充表示,"由于需要投资输电线路,单独关注发电资产的经济性能是没有意义的。考虑了发电成本和输电需求的电网级解决方案才是关键所在。东盟的地理和人口结构为漂浮光伏提供了独特的机会。"

PV-Tech原创文章,未经许可严禁转载,违者必究

最新相关
逐光前行,中国光伏以韧性穿越周期

逐光前行,中国光伏以韧性穿越周期

风口上的光伏产业,正经历一场静水深流的结构性重塑。在央视推出的纪录片《逐光》第三集《绝地反击》中,镜头聚焦中国光伏企业在复杂周期中的坚韧突围,揭示这一战略性新兴产业如何在变局中重塑...

千亿新能源央企,成功上市!

华电新能源集团股份有限公司(股票简称: 华电新能,股票代码: 600930)于2025年7月16日正式在上海证券交易所主板上市,以3.18元/股的发行价和57.14亿股的发行规模(全额行使超额配售选择权后),成为...
