一般工商业分布式光伏不超过6MW!内蒙古呼伦贝尔发布2025年分布式能源工作方案

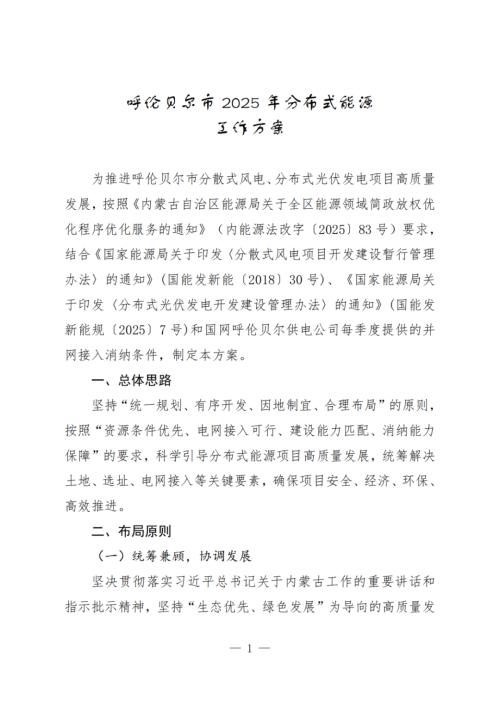

5月28日,呼伦贝尔市发布《呼伦贝尔市2025年分布式能源工作方案》。

方案指出,按照“因地制宜、清洁高效、分散布局、就近利用”的布局原则,结合地方电力消纳情况,在用电负荷内部或周边规划分散式风电、分布式光伏发电项目,减少电力输送距离,降低电力输送损失,实现分散式风电、分布式光伏清洁高效利用。

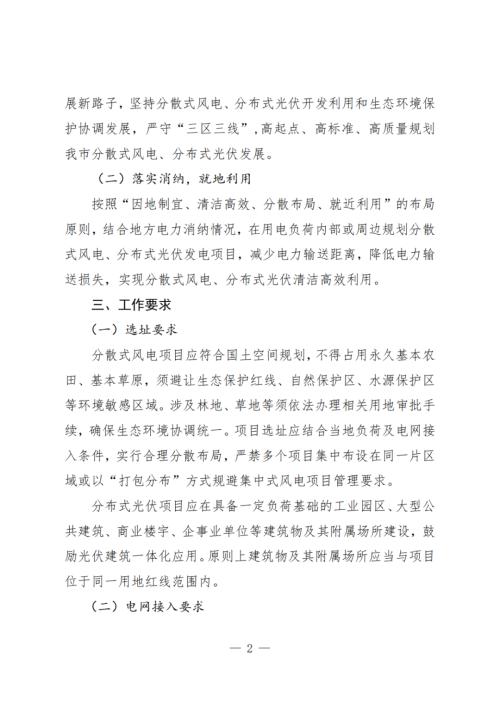

分散式风电项目选址应符合国土空间规划,不得占用永久基本农田、基本草原,须避让生态保护红线、自然保护区、水源保护区等环境敏感区域。涉及林地、草地等须依法办理相关用地审批手续,确保生态环境协调统一。项目选址应结合当地负荷及电网接入条件,实行合理分散布局,严禁多个项目集中布设在同一片区域或以“打包分布”方式规避集中式风电项目管理要求。

分散式风电和分布式光伏项目由国网呼伦贝尔供电公司按照“接入就近、控制容量、确保安全”的原则提供技术服务。项目接入应严格控制不向110千伏(66千伏)以上电压等级侧送电。每个项目限设1个并网点,分布式光伏项目应优先满足自发自用要求,自用电量比例原则上不低于90%。

分散式风电容量原则上不超过50兆瓦;一般工商业分布式光伏不应超过6兆瓦;大型工商业分布式光伏,与公共电网连接点电压等级为35千伏,总装机容量原则上不超过20兆瓦,与公共电网连接点电压等级为110千伏(66千伏),总装机容量原则上不超过50兆瓦。接入上限应在确保电网安全稳定运行的前提下确定。应统筹考虑各电压等级接入总容量,避免电网资源重复建设。

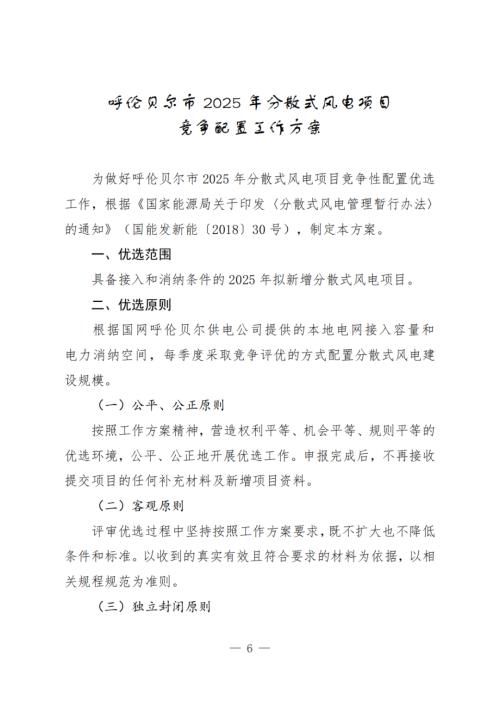

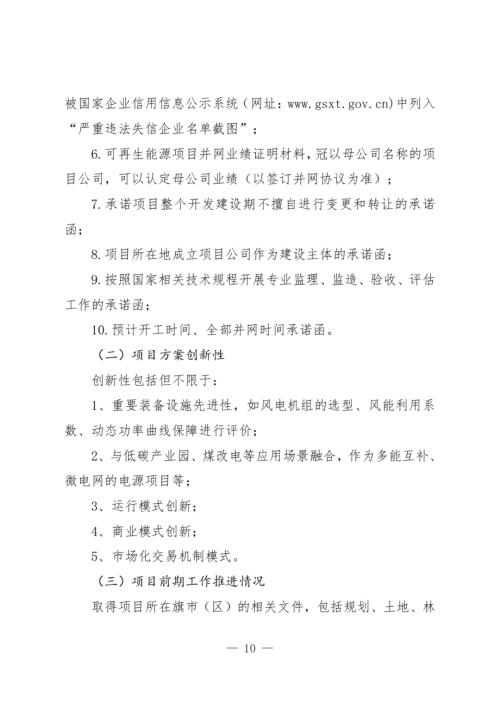

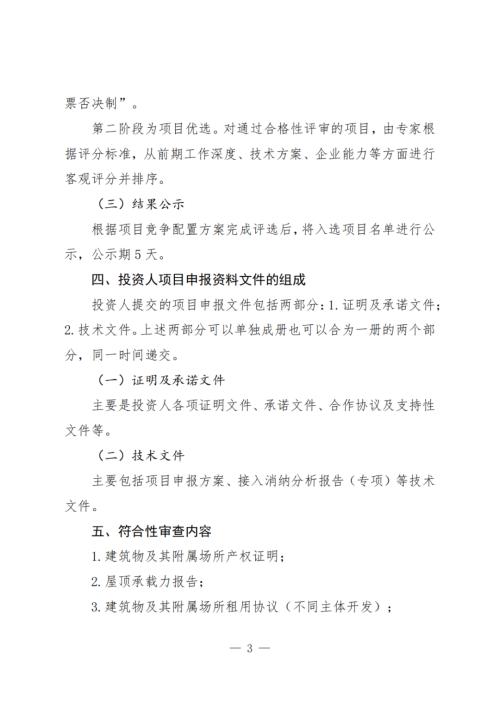

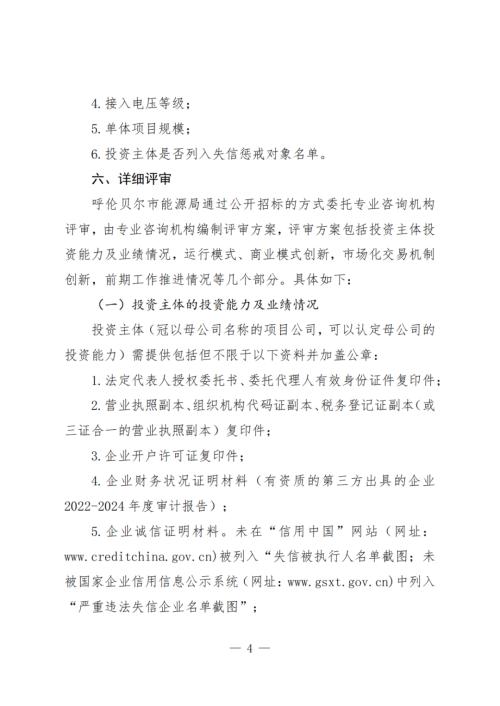

市能源局根据国网呼伦贝尔供电公司提供的本地电网接入容量和电力消纳空间,科学安排每季度建设规模,按季度组织开展项目竞争性配置。

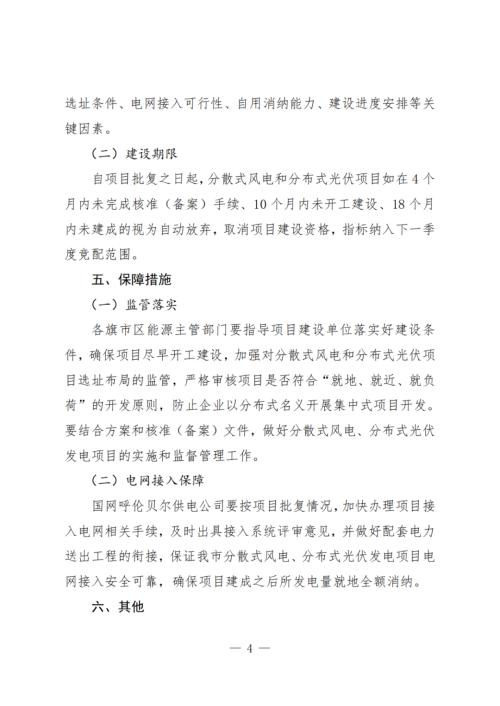

自项目批复之日起,分散式风电和分布式光伏项目如在4个月内未完成核准(备案)手续、10个月内未开工建设、18个月内未建成的视为自动放弃,取消项目建设资格,指标纳入下一季度竞配范围。

各旗市区能源主管部门要指导项目建设单位落实好建设条件,确保项目尽早开工建设,加强对分散式风电和分布式光伏项目选址布局的监管,严格审核项目是否符合“就地、就近、就负荷”的开发原则,防止企业以分布式名义开展集中式项目开发。要结合方案和核准(备案)文件,做好分散式风电、分布式光伏发电项目的实施和监督管理工作。

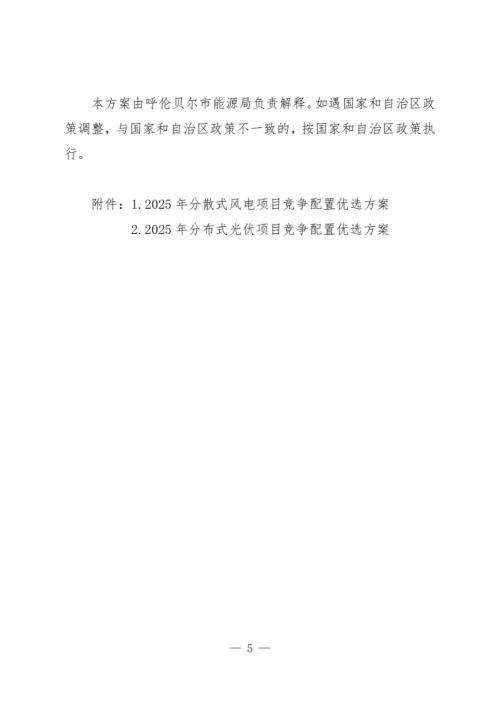

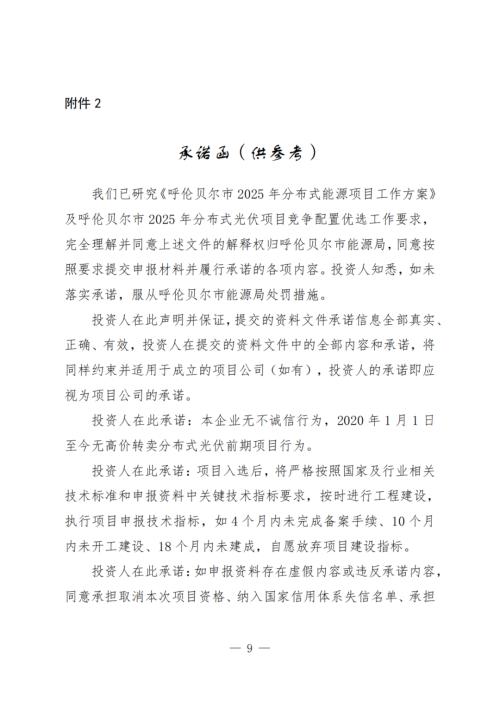

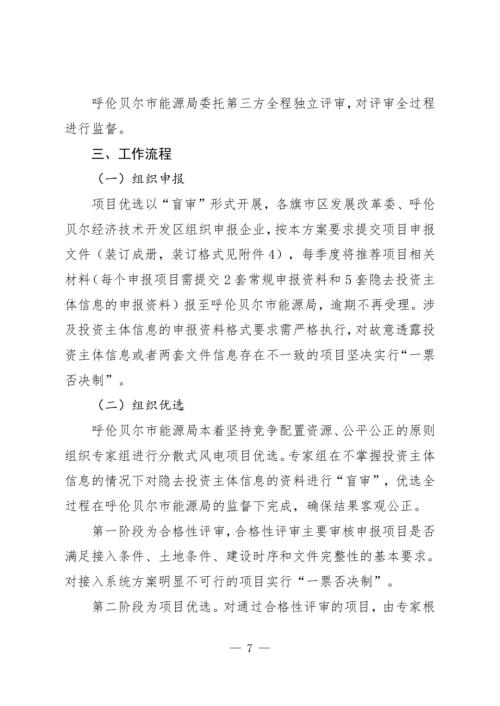

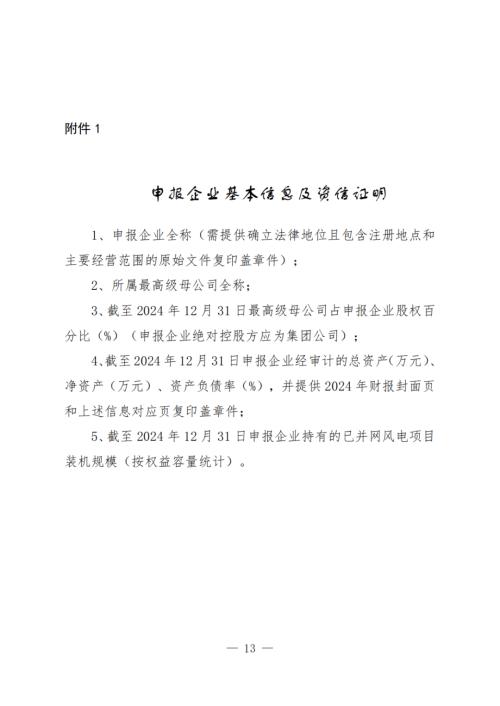

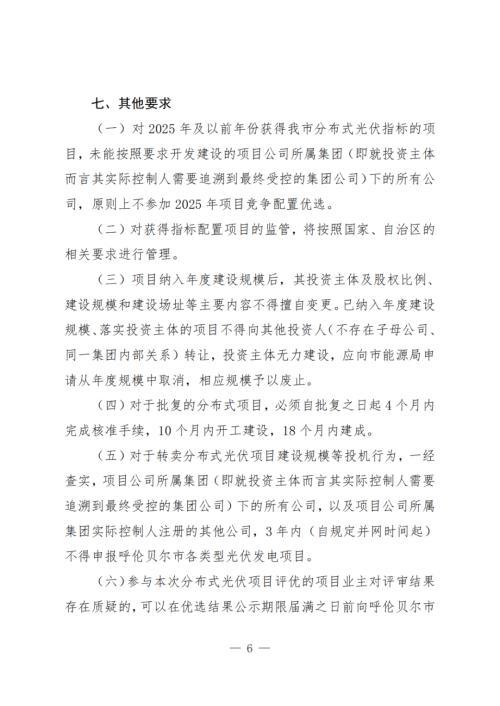

全文如下:

最新相关

20亿航空航天基金落地烟台高新区

烟台高新区正式落地一支总规模达20亿元的航空航天基金,该基金将重点投向商用航天器发射服务、火箭等高新技术领域,为区域培育新质生产力、壮大航空航天战略性新兴产业注入强劲资本动能。据悉,...

273亿!又一绿电直连项目落地山东

273亿!又一绿电直连项目落地山东

近日,宁德时代旗下时代绿色能源有限公司与中国万达控股集团有限公司签署《绿电直连合作框架协议》。双方将围绕鸿丰化学顺酐及可降解新材料绿色低碳创新示范一体化项目,共同打造以"清洁供电+高...

DEKRA德凯与吉曜通行达成战略合作

宁波2026年5月14日 /美通社/ -- 当前全球新能源产业正步入加速发展与格局重塑的新阶段,动力电池和储能电池作为产业链的核心环节,已成为各国布局下一轮产业竞争的战略要地。与此同时,中国企业...

东方日升聘任邱新为总裁

5月14日,东方日升发布关于聘任高级管理人员的公告。公告显示,东方日升新能源股份有限公司(以下简称"东方日升"、"公司")于2026年5月14日召开了公司第五届董事会第四次会议,审议通过了《关于聘...
