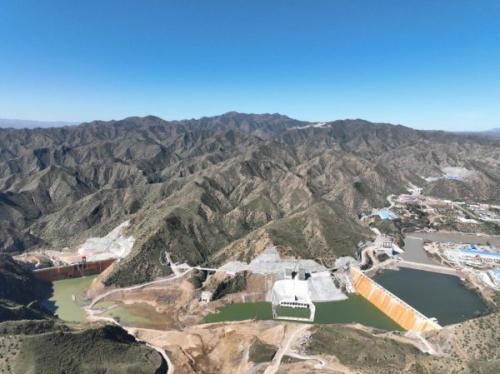

9月15日,由第一分局承建的尚义抽水蓄能电站地下厂房机组主体结构全部顺利封顶。至此,电站4台350兆瓦立轴单级混流可逆式机组发电机层混凝土施工全部收官,电站机组主体结构工程基本结束,全面转入室内装修阶段,为2026年首台机组投产发电奠定决定性基础。

自机组混凝土浇筑以来,面对洞室窄、工期紧、立体交叉作业多等诸多难题,施工局一是采用“井字形”分区循环法将作业面划分为独立封闭单元,各单元同时作业工序滚动确保施工进度;二是动态调整混凝土级配,根据粗细骨料含水率实时修正用水量,保证浇筑强度;三是加强组织协调,交叉高峰时段由现场调度员实时协调,实现“人不等面、面不等料”,有力保证了现场施工的有序进行。
电站建成后,将承担电力系统调峰、填谷、调频、调相和紧急事故备用等任务,可优化电网电源结构,增强电网快速响应能力,保障首都供电安全,提高电力系统的安全可靠性和运行经济性。

下一步,施工局将以高度的责任感和使命感,高质量推进上水库蓄水和倒送电前的各项准备工作,确保工程安全、质量、进度全面受控,全力打造绿色、高效、可靠的抽水蓄能精品工程,为推动能源绿色转型、保障电网稳定运行贡献重要力量。
