1394.85米顺利贯通!东疆首个抽水蓄能电站又有新进展

11月22日,记者从哈密抽水蓄能电站项目建设现场获悉,电站关键线路上的施工工程——1号引水隧洞施工传来捷报:隧洞上平段上台阶实现顺利贯通,为电站后续建设的快速推进奠定了坚实基础。

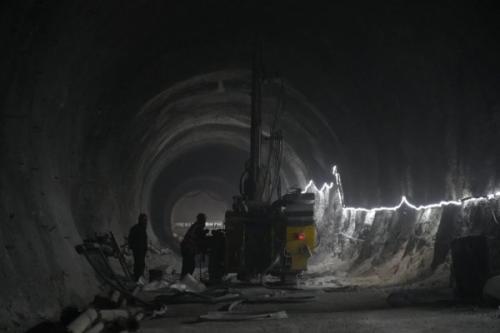

1号引水隧洞施工上平段施工现场。融媒体中心记者郭子毅摄

1号引水隧洞上平段设计全长1394.85米,开挖断面为直径8.1米的圆形断面,面积达54.03平方米,属于大断面隧洞施工范畴。为确保施工安全与工程质量,承建单位中铁十四局采用先进的分台阶开挖法进行掘进作业。此次成功贯通的上台阶部分,开挖断面面积约为45.56平方米。目前,下台阶的开挖支护工作正在有条不紊地持续推进中。


1号引水隧洞施工上平段施工现场。融媒体中心记者郭子毅摄

中铁十四局哈密抽水蓄能电站现场技术负责人席金红说:“开挖采用人工开挖,即人工采用手风钻打孔,装完***后爆破,我们采用是两头掘进,岩石条件好的话,日进尺可达10米左右。”

记者了解到,在引水隧洞上平段施工中,复杂的地质条件给施工带来不少困扰。建设单位不断优化施工流程,对施工过程进行全方位动态管控,在每一次掘进循环结束后,立即组织人员对拱顶范围的缓倾角裂隙进行系统、全面的排查,并迅速跟进强有力的锚杆等支护措施,有效控制了围岩变形,保障了开挖面及作业人员的安全。同时通过加强超前地质预报、实施实时监控量测,动态调整支护参数与施工工法,实现了对施工风险的精准预判和有效管控,最终确保了上台阶的安全、精准贯通。


进出水口排水廊道进口施工现场。融媒体中心记者郭子毅摄

席金红说:“隧洞贯通完成后,我们接着就是引水上斜井、下斜井,计划年底完成1号引水隧洞管线的全线贯通。”

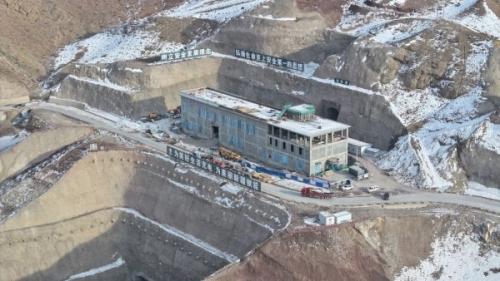

航拍哈密抽水蓄能电站建设工地局部。融媒体中心记者郭子毅摄

作为新疆地区重点能源项目,哈密抽水蓄能电站总装机120万千瓦、动态投资82.3亿元,投运后每年可减少原煤消耗23.9万吨、减排二氧化碳59.6万吨,对于推动区域能源结构优化、促进清洁能源消纳具有举足轻重的意义,不仅能强化西北电网调峰能力,更能为新疆新能源消纳提供“缓冲舱”,有力保障新疆送端电网安全稳定运行,为当地经济社会发展注入强劲动力。
