山东: 大型风电、光伏、储能电网接入最新规定!

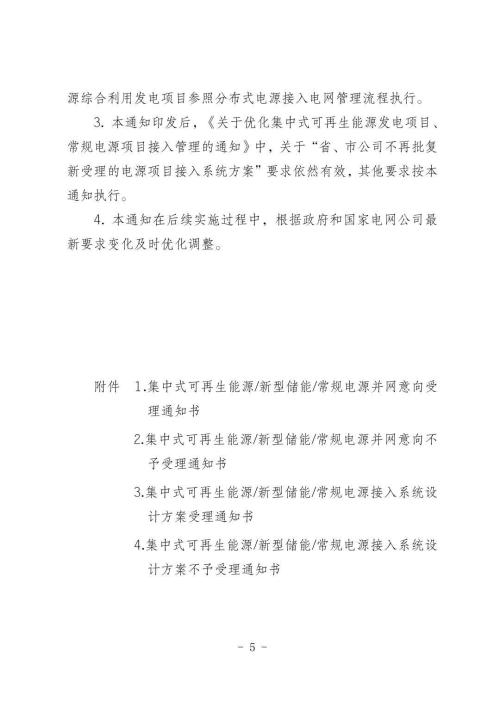

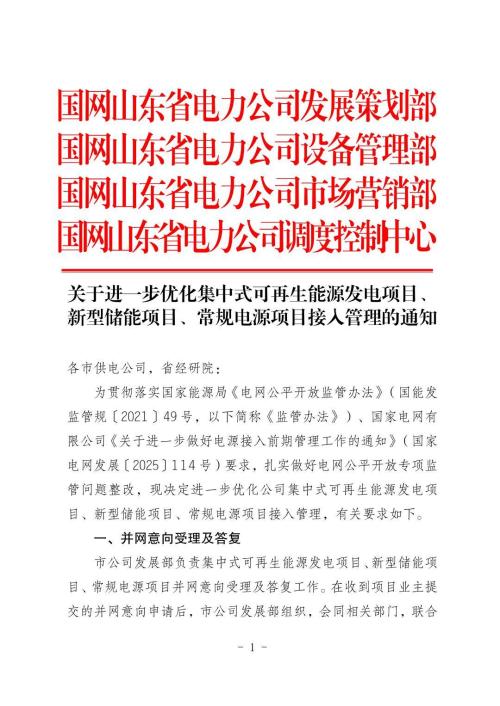

山东电力公司发布《关于进一步优化集中式可再生能源发电项目、新型储能项目、常规电源项目接入管理的通知》,明确110kV以上风电、光伏、储能项目的接入批复流程及时限要求。

通知强调,优化集中式风光储、常规电源项目接入管理。并网意向、接入系统设计方案受理答复均为5个工作日。

接入方案研究按电压分级限时:110kV项目30个工作日,35kV及以下20个工作日;220kV项目提交省公司5个工作日、开会10个工作日、回复15个工作日;500kV及以上40个工作日。

接网协议签订也明确时限,需新建工程的,项目核准后30个工作日签约;无需新建的,方案回复后30个工作日完成。核电、抽水蓄能项目参照执行,新规助力新能源高效并网!
