最新最快太阳能光伏资讯
太阳能光伏网

台湾电力公司展开太阳能布建,2020年目标500MW

配合政府推动再生能源的政策,台湾电力公司(台电)宣布展开新一波太阳能发电系统建设工作,利用自有建物、土地之空间,以及台湾的水库、盐滩地等区域铺设太阳能板,目标在2020年时装置500MW。

台电配合政府所推动之太阳光电计划,预计以3年为一期,分五期进行建设。第一期始于2008年,在2014年结束,期间设置了18.2MW的系统。2015年展开第二期工程,预计在2018年完成;第二期工程以公司所有之建物屋顶、地面为设置空间,目标投资新台币8亿余元,装置11MW,平均每年可发电1,300万度,相当于3,300户台湾家庭的用电量。

台电表示,第二期工程将进行大型屋顶型太阳能系统建置,总装置量预计为1.7MW。此外,也会整顿台南七股、苗栗白沙等12处地面空间,用于设置9.9MW地面型太阳能系统。台电表示,第二期工程采用转换效率较高的硅晶组件,部分屋顶则采“PV-ESCO”模式经营,一方面可降低装置成本,另一方面可提高装置规模。

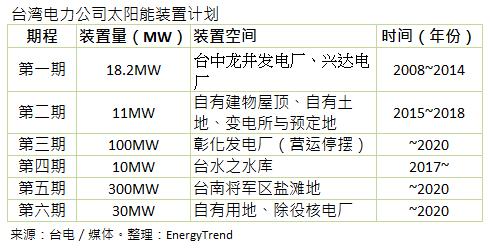

2020年前目标拟定,总装置量近500MW

除已展开建设的第一、二期工程外,台电的太阳能发展计划已规划到第五期。第三、四、五期的装置目标分别是100MW、10MW、300MW,预计要在2020年前完工,建设空间则分别是停摆的彰化发电厂、与台水合作的水库水域、台南将军的盐滩地等。

包含第二期的建设,台电规划,新的太阳能电厂都会考虑纳入景观设计,并尝试经营为观光景点或环境教育场所,开放民众参观。

此外,台电也规划推动第六期建设,亦即利用自有用地、除役核电厂的空间,在2020年前建置30MW的太阳能系统。上述六期建设的规模已接近500MW。但台电主管表示,政府希望台电能在2025年时装置1GW的太阳能系统,另外500MW的空间,台电目前仍在寻找。

同时,台电也将推出太阳能友善并网措施,为馈线不足以容纳太阳能系统并网的地区提出短、中、长期的改善计划,并展开改善工程,以提高民间太阳能系统的并网容量。

(照片:台中龙井发电厂区设置之太阳能发电厂。来源:阳光屋顶百万座官网)

最新相关

从田间到车间,看津市秸秆的 "逆袭之路"

近年来,津市通过采取全面防控与重点督查、政策扶持与产业推动相结合等方式,扎实推动秸秆综合利用工作,助力农业绿色发展。在津市高新区湖南省万木汇生物质燃料有限责任公司生产车间,特种车辆正...

利用率超90%!汉中秸秆"跨界"转型!

利用率超90%!汉中秸秆"跨界"转型!

秸秆是农业生产的主要副产品,我市每年水稻、小麦、玉米、油菜四大作物年产秸秆量较大。如何实现秸秆的科学综合利用事关农业绿色发展、农村生态环境,更事关农民切身利益。秸秆粉碎还田提升土地...
