洛杉矶同意在美国建造最低廉的太阳能及储能发电厂

洛杉矶水电局(LADWP)委员会一致投票通过与8minute Solar Energy达成购电协议(PPA),通过位于加利福尼亚州克恩县的太阳能及储能发电厂供电。由于LADWP委员会已批准该项目,在将其交予市长进行最终签字前,将与洛杉矶市议会进行投票。该项目保证于2023年12月31日正式投入商业运营– 12年前的2012年初,该项目初次备案。

在25年期购电合同中,LADWP部分是375 MWac太阳能发电厂加上385.5 MW / 1,150 MWh储能,而剩余25 MWac太阳能发电厂加12.5 MW / 50 MWh储能归属于格伦戴尔水电局–共计400 MWac容量的太阳能发电厂加上300 MW / 1.2 GWh储能。LADWP将在25年的合同有效期内支付约11亿美元。

在pv magazine USA最初报道该项目时,有人建议应该建造最高400 MWac容量的太阳能发电厂加上200 MW / 800 MWh的储能–总价格为3.297¢/ kWh。而该项目的最终实际交付容量是300 MW / 1.2 GWh的储能装机量–综合定价为3.962 ¢/kWh。

该项目最初以美国创纪录低价1.997 ¢/kWh单独供应太阳能发电,但随着储能购电价格补贴的上涨–从技术角度来说,在该项目中我们可能不再享受创纪录的太阳能供电低价。人们可能会争论说,NV Energy与8minute的签约价格2.376¢/kWh仍然是美国最便宜的“太阳能”,而该项目也是迄今为止公开的价格最低的“太阳能+储能”供电。

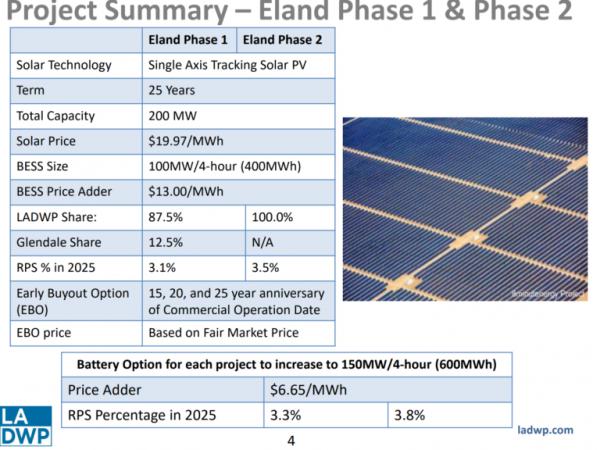

下图来自团队成员的演示,显示该项目分为一期和二期工程,每期工程建成200 MWac太阳能和100 MW / 400 MWh储能发电厂。在图片底部,描述了储能容量扩建–可以看到0.665¢/ kWh的购电价格补贴,并且这两个项目将在2025年达到该城市可再生能源比例标准的3.8%。

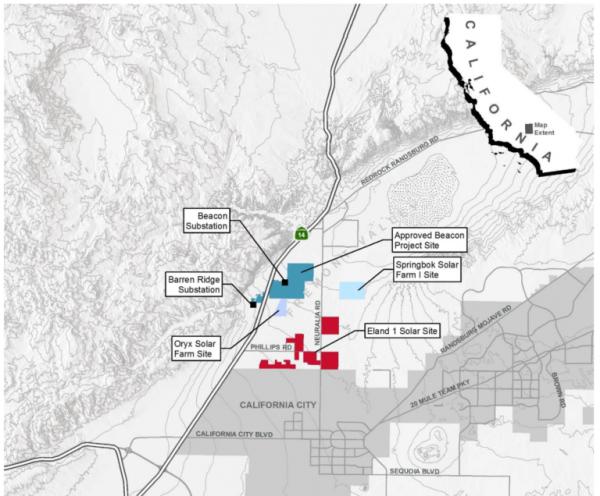

加利福尼亚州克恩县拥有大量描述该项目环境影响的PDF资料。该项目共签署22份不动产协议–包括许多输电地役权以及土地选择和购买协议。

该发电厂将要生产的总电量仍不明确。

175 MWac项目合同规定,该发电厂预计将在合同执行前年度交付778,577 MWh电量,其中80%已获得保证–但也可选择交付120%(见下图)。此外,如果出现“过剩能量”,即高于120%电量的电力,则客户有义务以折扣价1.154¢/ kWh购买这部分电量。

LADWP内部演示文件的其中一项注释提出,如果8minute实施的技术比其预计的发展速度还要快,那么委员会应该预料到购买过剩电量。

首席执行官Tom Buttgenbach在与《洛杉矶时报》Sammy Roth进行谈话时指出,如果该市将储能从200 MW增加到300 MW,那么交流电容量因子将被提高到60%。此60%的容量因子预示着向未来建成的24/7光伏电站迈出重要的一步,Buttgenbach指出该电站可能在五年内实现,目前已经进入起草阶段。400 MWac太阳能发电厂的容量因子达到60%,表明年度交付的发电量超出1,000,000 MWh –恰好约为该项目预计首年交付电量778,577 MWh的135%。

‘ol Tom B到底暗藏了什么高深计策,能从他的发电厂里挤出将近275,000 kWh的电量,简直是不可思议。

而且,作为对完整阅读本文的奖励–在5月份的合同版本中,我们找到了该项目单线图的初步草图。敬请查看!

最新相关

高原科技有"能量" 青海"绿电"别样红

近年来,青海省科学技术厅按照建设国家清洁能源示范省工作要求,聚焦省内光伏、光热、风电、储能、锂电等清洁能源产业发展,围绕产业链部署创新链,实施重大科技专项,加强关键核心技术攻关,搭建新...

光伏海外市场日报(10月15日)

1.整个拉丁美洲的公用事业规模太阳能动量似乎将扩大到该地区最小的国家之一,目前正在建设一个大型项目。Inelsa是总部位于西班牙的工程,采购和建设(EPC)集团,目前正在努力在Panamá部署1...

单晶光伏组件连续降价14周!

单晶PERC组件持续降价!已经连续降价14周了,看来第三季度预期的装机量爆发并没有发生!单晶电池的价格终于见底了,硅片价格继续稳如泰山,硅料价格小幅度上涨。
