智利新增2.4GW,光伏发电正在被限电"蚕食"

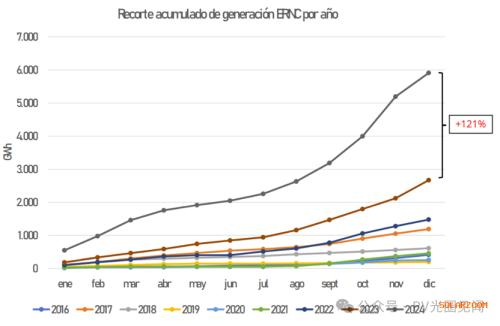

根据智利可再生能源和储能协会(ACERA)的数据,智利在2024年创纪录的5,909GWh太阳能光伏和风能发电,比上一年增长了121%。

2024年,智利有将近6TWh的可再生能源发电量被限制,比该行业协会10月份根据2023年的数据做出的预测高出近1.5TWh以上。在去年举行的拉丁美洲储能峰会上,ACERA执行董事Ana Lía Rojas估计,智利的太阳能光伏和风电限电量将超过4.5TWh。

如果太阳能光伏和风能在2024年没有遭受任何限电情况,它们在该国全年发电量中的份额将为47%,而不是40%。

到2024年,近6TWh的太阳能光伏和风能限电量约占太阳能光伏和风能发电量的五分之一(20%)。

与去年同期相比,智利2024年的太阳能光伏限电量(2.7TWh)多于新增发电量(2.3TWh)。

更糟糕的是,尽管太阳能光伏在2023年至2024年期间增加了2.2TWh的太阳能光伏发电量,但其限电量在2024年增加了2.7TWh。

Rojas解释说:“这意味着所有新的太阳能发电都被限电'蚕食',这表明整合更多可再生能源的结构性问题需要紧急关注,因为它减少了我们清洁能源的积极影响。

Rojas补充说,在某些情况下,太阳能光伏电站全年的限电超过50%,这意味着它经常无法运行,给投资者和电网造成重大损失。

该行业协会表示,可再生能源渗透率高的地区电力需求不足和输电网的缺乏一直是智利去年限电的主要原因。

储能已成为智利太阳能光伏项目在财务上可行的必要条件,可能有助于解决未来几年的限电问题。到2024年,有3GW的储能容量投入运营、测试或建设中,其中19GW处于不同评估阶段。

根据能源咨询公司Blend Energy的LinkedIn帖子,其3GW的储能项目组合的平均时长为3.9小时。

智利可再生能源投资创纪录的一年

从更积极的方面来看,智利的可再生能源投资大幅增加,同比增长231%。2024年,可再生能源投资达到创纪录的57亿美元。

去年,智利的清洁能源(包括水电和非常规可再生能源)占全国总发电量的68%。

ACERA总裁Sergio del Campo表示:“这一进展使智利成为区域领导者,但也提醒我们需要继续努力克服仍在影响可再生能源技术推广的结构性障碍。

智利在2024年增加了2.4GW的太阳能光伏装机容量,累计太阳能光伏总装机容量达到11.7GW,是装机容量最大的技术,其次是风能和天然气。

智利超过半数(61%)的太阳能光伏发电装机容量位于北部的太阳能资源丰富地区,其中安托法加斯塔地区占35%,阿塔卡马地区占26%。

最新相关

特朗普狂砍补贴,美国光伏业破产激增

美国清洁能源业正遭遇自特朗普2.0时期以来最残酷的现实冲击: 两家光伏行业巨头本月申请破产,光伏行业股票暴跌。有分析称,这仅仅是国会税改法案可能彻底摧毁该行业生存根基的开始。据报道,6月,...

美国1GW光伏组件厂投产

日前,总部位于新加坡的Bila Solar 公司宣布启动印第安纳州印第安纳波利斯新制造工厂,正式启动美国本土组件生产。回溯美国组件产能布局,2023年9月,Bila Solar宣布计划建设一座工厂,以实现每年...

美国户用光伏市场正处低迷走势

日前,美国住宅太阳能行业现在可能正处于崩溃的边缘。面对宏观经济挑战以及州和联邦政策的变化,美国住宅太阳能市场正急剧下降,而最新的《一大美丽法案法案》草案使市场变得更糟。该法案的最新...

海外2GW n型组件厂揭幕!出口美国

印度组件制造商Ahaan Solar已开始在哈里亚纳邦的Rohnat 建造一座2GW 太阳能组件组件厂,该工厂位于新德里以西约150公里处。工厂占地68,000多平方米,将分两期建设,预计总投资80亿印度卢比(9580 ...
