EIA: 美国2022年上半年的安装光伏计划将有20%被推迟

根据美国能源信息署(EIA)在2022年6月发布的一份调查报告,美国的光伏开发商计划在2022年安装17.8GW的公用事业规模光伏系统。而在2022年上半年,已有4.2GW的光伏系统上线运营,但这不到计划安装的光伏系统装机容量的一半。此外,从2022年1月到2022年6月,美国计划安装的光伏系统大约20%被推迟。

美国能源信息署(EIA)的2022年上半年的初步数据表明,美国安装的光伏系统每月平均延迟4.4GW,而去年同期平均每月延迟2.6GW。在大多数情况下,其延误时间为6个月或更短。

导致安装光伏项目延误有各种因素,其中包括广泛的经济因素,例如供应链限制、劳动力短缺和光伏组件价格高昂,以及特定于发电项目的因素,例如获得许可证或测试设备。

而在今年2月,美国延长从中国进口光伏组件的关税,将关税税率配额从2.5GW提高到5GW,并将双面光伏电池排除在关税延期之外。美国商务部在今年4月宣布对从柬埔寨、马来西亚、泰国和越南进口的光伏电池和组件进行反倾销规避调查。

美国总统拜登在6月发布一项行政命令以推进美国部署更多的光伏系统。他授权暂停征收被调查国家进口的光伏组件两年的进口关税,并援引美国《国防生产法》扩大国内光伏组件的生产规模。美国商务部在调查中做出的任何决定将在两年期限结束之后适用。

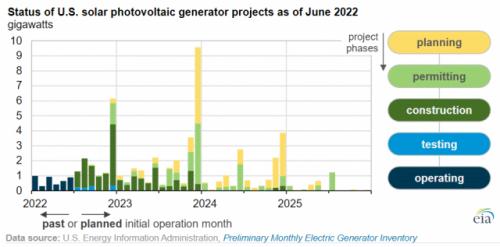

在美国能源信息署(EIA)的月度调查中,主要对一些计划将光伏系统上线运营的开发商进行了调查,并详细了解他们开发的项目所处的阶段(测试、建设、许可或规划)。调查表明,计划在未来18个月内上线运营的大部分项目都在建设中,大约1.9GW在建的光伏系统被推迟,但仍计划在2022年上线运营;另有1.7GW的在建光伏项目已经推迟到2023年开通运营。

最新相关

Meyer Burger美国子公司申请破产

6月26日,据外媒报道,瑞士太阳能电池板制造商梅耶博格已在美国申请破产保护。梅耶博格称其资产估计在1亿至5亿美元之间(折合人民币约7.1亿元至35.8亿元),而负债则在5亿至10亿美元之间(折合人民...

大唐八宿益青300MW光伏项目开工

6月26日,大唐八宿益青300MW光伏项目在西藏八宿县益青乡开工。八宿县委常务副书记、常务副县长陈艺森出席开工仪式并致辞。该项目由大唐玉曲河水电开发有限公司开发,总投资约9.8亿元,规划装机30...

晶澳签约南非220MW光伏项目

据外媒6月25日报道,南非可再生能源公司JUWI与晶澳科技签署两份光伏组件供应协议,将为两个总装机量达220MW的大型光伏项目提供近42万块光伏组件。目前,该项目正在为嘉能可(Glencore)、萨索尔(Sa...

庐山市: 光伏发电进园区

6月20日,庐山市工业园区,江西华电智慧能源有限公司技术员在厂房上安装光伏发电设备。庐山市积极响应国家"双碳"战略,大力推进光伏发电等节能低碳的建设改造,目前园区已经有21个企业共完成42兆...
