江西: 涉水、涉林新能源项目重新报送主管部门明确支持意见

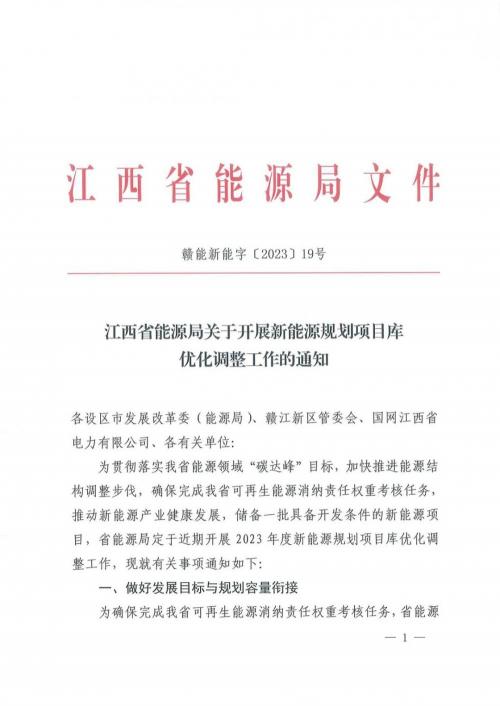

2月17日,江西省能源局下发《关于开展新能源规划项目库优化调整工作的通知》,就做好发展目标与规划容量衔接、规划项目重点支持方向、规划优化调整等给出相关要求.

根据文件,此次规划项目库优化调整重点以提升储备项目质量为目标,超过本地区"十四五"规划目标容量的设区市要以清理或调整原规划项目库中项目为主.

其重点支持方向优化调整为优先支持利用屋顶、工矿废弃地等存量建设用地、非耕地后备资源的未利用地和难以复耕的灾毁地等不受用地政策限制的光伏项目;已(在)建燃煤电厂、为系统调峰进行灵活性改造配置一定比例的新能源项目;利用氢能(氢电耦合、电解水制氢等)等新技术的项目以及农林生物质热电联产、垃圾焚烧发电项目等四大类.

本次纳规的光伏项目要视项目类别对应取得自然资源、林业、生态、水利、文化、军事等部门明确支持意见,涉水项目应符合水利部水河湖〔2022〕216号文规定要求.

原规划库中的涉水项目应重新报送水利主管部门2022年5月20日之后的支持性意见,对于未报送或不符合水利部水河湖〔2022〕216号文规定要求的项目将予以清理出规划项目库.涉林项目应重新报送林业主管部门明确支持性意见.

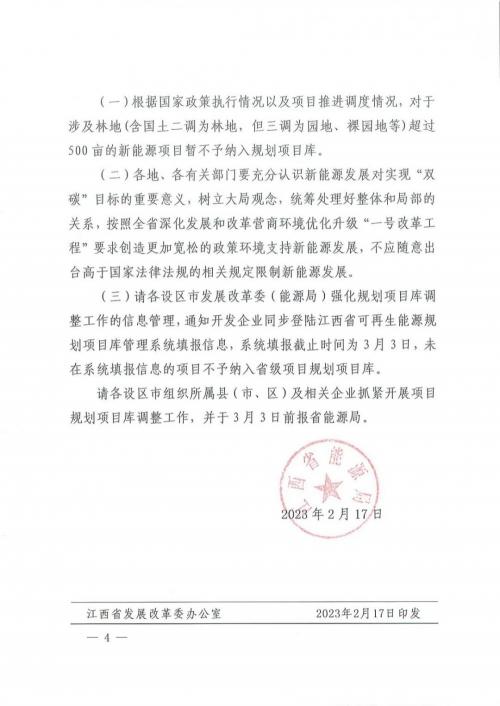

此外,对于涉及林地(含国土二调为林地,但三调为园地、裸园地等)超过500亩的新能源项目暂不予纳入规划项目库.

具体文件见下:
