3TW!特斯拉公布在美光伏系统总体规划

据外媒报道,特斯拉公司日前发布了该公司的第三个总体规划,其内容重点关注清洁发电设施和储能系统以及相关的制造成本。

特斯拉公司发布的这份总体规划概述了该公司促进美国和世界各地向清洁能源驱动的可持续未来过渡的发展愿景。该报告涵盖了广泛的主题,其中包括发电、储能、能源输送、投资、矿物利用、热泵、工业供暖电气化、回收利用以及船只和飞机的电气化。

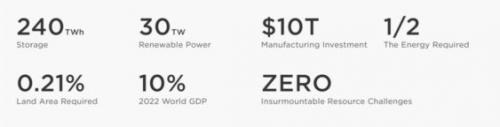

该文件预计,要想实现能源可持续目标,全球需要安装30TW的风力发电设施和光伏系统以及240TWh的储能系统。其总体规划的参考书目引用了许多数据来源,包括美国国家可再生能源实验室、德国弗劳恩霍夫协会、国际能源协会和普林斯顿大学的美国净零排放计划。

该规划设想在全球安装18.3TW的光伏系统,12.1GW的风力发电设施和2.5TW的电解槽,并将生产112TWh的汽车电池,40TWh的飞机和船舶电池,46.2TWh的固定式储能系统的电池,41.4TWh的热电池,以及642TWh的氢气储能设施。

该规划报告指出,美国需要安装3TW的光伏系统,其中包括1500万户住宅屋顶光伏系统、43GW的商业屋顶光伏系统、1.9TW的陆上风力发电设施和64GW的海上风力发电设施。该规划没有将新的核电设施考虑在内。

除了发电资源之外,这一总体规划估计美国还需要安装持续时间为8小时的6.5TWh的锂离子电池储能系统,6.9TWh的工业热储能系统,以及418GW的氢气电解槽,以及107TWh的储氢设施。该规划还考虑安装1.2TWh的分布式电池储能系统,以替代现有200GW以上的备用发电机。

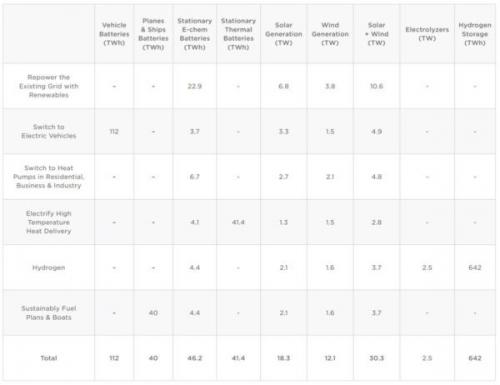

特斯拉公司将所需的装机容量分为六个领域:为现有电网重新供电、电动汽车充电、热泵、高温热能、氢气以及飞机和船只的电力。

该报告建议在春季和秋季来生产和储存氢气,此时电力需求较低,削减光伏发电和风力发电更为常见。这种方法将很好地适应夏季和冬季较高的消费期。

总体规划表明,全球光伏组件的总产能制每年将达到610GW,在最初投资2120亿美元建设生产工厂之后,估计每吉瓦光伏组件的生产成本为3.473亿美元。该文件估计,20年的总投资为4240亿美元,因此每瓦的成本约为0.024美元。

该公司估计,在投资90亿美元建设工厂之后,回收光伏系统每年将耗资1400万美元。

该文件的实施依赖于美国主要电网地区的互联互通。

特别声明:

索比光伏网所转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。

最新相关

Meyer Burger美国子公司申请破产

6月26日,据外媒报道,瑞士太阳能电池板制造商梅耶博格已在美国申请破产保护。梅耶博格称其资产估计在1亿至5亿美元之间(折合人民币约7.1亿元至35.8亿元),而负债则在5亿至10亿美元之间(折合人民...

大唐八宿益青300MW光伏项目开工

6月26日,大唐八宿益青300MW光伏项目在西藏八宿县益青乡开工。八宿县委常务副书记、常务副县长陈艺森出席开工仪式并致辞。该项目由大唐玉曲河水电开发有限公司开发,总投资约9.8亿元,规划装机30...

晶澳签约南非220MW光伏项目

据外媒6月25日报道,南非可再生能源公司JUWI与晶澳科技签署两份光伏组件供应协议,将为两个总装机量达220MW的大型光伏项目提供近42万块光伏组件。目前,该项目正在为嘉能可(Glencore)、萨索尔(Sa...

庐山市: 光伏发电进园区

6月20日,庐山市工业园区,江西华电智慧能源有限公司技术员在厂房上安装光伏发电设备。庐山市积极响应国家"双碳"战略,大力推进光伏发电等节能低碳的建设改造,目前园区已经有21个企业共完成42兆...
