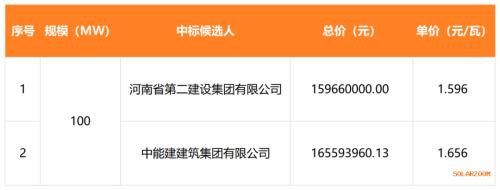

7月12日,华润北岸经济开发区忠门A区100MW渔光互补光伏电站项目光伏场区(不含光伏组件)PC总承包工程中标候选人公示。
根据招标公告,本工程采用工程总承包(PC)方式建造(不包括光伏组件采购),投标人的工作范围包括但不限于:光伏场区、集电线路、办理建设期工程保险(建筑工程一切险除外)、设备材料采购、项目能监备案、工程验收、移交以及质保期内的服务、建筑、安装及调试、光伏场区地上附着物清理、赔偿等(具体见文末)。
本工程作为PC总承包工程,无论本合同和技术规范是否提及,凡涉及本工程采购、施工、竣工投产、工程检查、档案验收、竣工结算、其他工程验收、整体竣工验收、电力质监验收、地方职能部门质监验收、本标段内的手续办理、民事及相关协调等工作内容及费用均属于投标人的工作范围。
项目计划于2025年8月15日开工,2025年12月16日首批光伏发电单元具备并网条件,2026年8月15日竣工验收。
