9月19日,由中建中环承建的齐齐哈尔龙江白山200MW与黑岗100MW风电项目配套储能工程PC总承包项目顺利完成调试,全容量并网一次成功,项目正式进入试运行阶段。

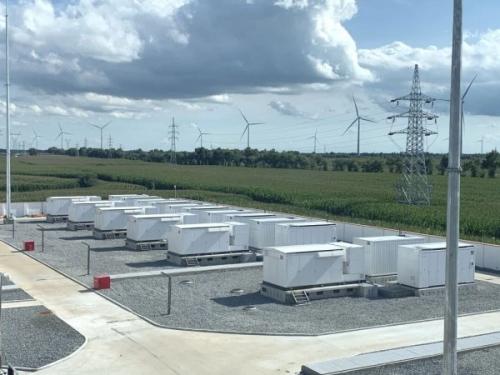

项目位于黑龙江省齐齐哈尔市龙江县永鑫风电场内,项目共包括6个储能单元,每个储能单元包含一台5MW升压一体机及两台5MWh储能电池集装箱,电池预制舱采用液冷非步入式预制舱方案,总容量60MWh。
项目位于东北地区,由于冬季气候严寒,给施工带来极大挑战。为确保冬季施工顺利开展,项目团队采用独立暖炉暖棚升温养护的方式,有效解决了气候寒冷导致的施工难题。此外,项目地处已投入运营的风电场内的储能预留区,这使得施工过程中面临运输协调困难、场地狭小导致吊装作业受限等诸多难题。对此,项目团队与物流公司建立了实时沟通机制,实施动态调度,并采用即吊即走的作业方式,成功攻克运输吊装难题,有效提高了施工效率。在电池仓吊装作业方面,由于其难度较大,项目部经过详细计算和精心策划,采用600吨汽车吊进行吊装作业,同时对吊装作业人员进行专项安全培训和技术交底,确保作业人员熟悉操作流程和安全规范。吊装作业过程中,团队安排专人进行实时监督和纠偏,保证了吊装作业的顺利完成,为后续的并网调试工作奠定了坚实的基础。
项目投运后,将显著增强当地电网稳定性与可靠性。其储能系统后续可接入电网调度,提供辅助服务。一方面,通过平滑风电出力,减少风电限发,有效应对风电间歇性与波动性难题;另一方面,为当地能源结构优化升级与绿色低碳发展增添强大动能。
