秦岭终南山隧道用户侧分布式储能项目加速推进并网投运准备

近日,陕西交控绿色发展集团实施的秦岭终南山隧道用户侧分布式储能试点项目建设取得新进展。项目主要土建及设备安装工作全部完成,10台储能柜已完成安装和单机调试,目前正推进电网核验、并网联调及试运行准备。作为集团面向高速公路特长隧道用能场景布局的试点项目,将为降低隧道用电成本、提升能源管理水平和积累储能安全运行经验提供实践支撑。

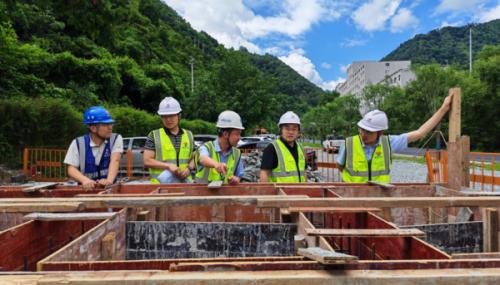

项目团队开展储能场站现场检查

立足隧道用能特点,科学配置储能容量

终南山隧道全长18.02公里,月均用电量超70万kWh,照明、通风、监控等设备长期运行,对供电连续性和可靠性要求较高。项目根据实际负荷和既有变压器容量,建设400kW/2410kWh储能系统,配储时长约6小时,由10台241kWh户外液冷一体柜和1台400kVA升压箱式变压器组成,经新增10kV储能进线柜接入既有母线。设备利用配电房周边闲置土地布置,无需新增建设用地。

紧盯并网投运节点,建设任务有序推进

项目团队先后完成现场踏勘、方案论证、施工图设计、并网手续办理和设备招标,并与西镇分公司签订能源管理协议。设备基础、围墙砌筑、场内回填等土建任务已完成,储能柜和升压箱式变压器完成进场吊装及安装,完成新增储能进线柜与既有高压系统的配套改造。目前,项目已进入电网核验、并网联调和试运行准备阶段。

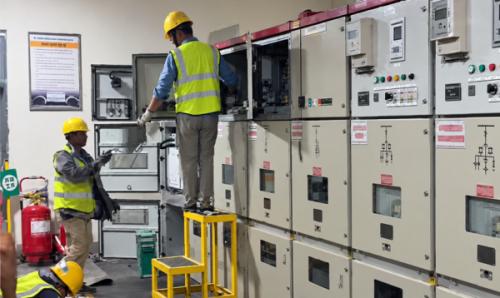

工作人员正在进行储能进线柜配套改造施工

强化施工运行防护,筑牢项目安全底线

项目采用华为液冷构网型储能设备,配置PACK级全氟己酮自动灭火系统,并设置正压阻氧、定向排烟、顶部泄爆和主动排气等防护措施。电气系统具备防孤岛、剩余电流检测、绝缘监测及交流过流保护等功能,液冷系统设计将电芯间温差控制在2℃以内。

智慧能源管理平台可集中采集电池、储能变流器、温控、消防和运行环境数据,实现远程监控、告警及运行记录管理。高压接入施工严格落实工作票、双人作业、专职监护和逐项验收制度,并通过供电线路切换、配置应急发电车等措施,保障隧道关键用电。

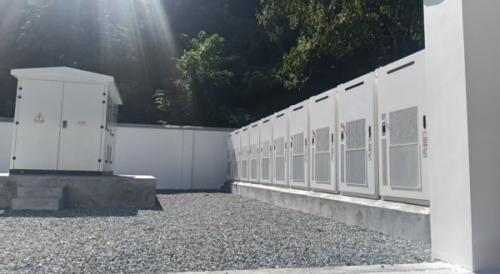

10台户外液冷储能一体柜安装到位

联动虚拟电厂平台,激活市场化调节能力

本次储能项目落地于绿发集团已通过虚拟电厂调节能力测试的优质资源点位,具备成熟的调节接入基础。项目并网投运后,可依托陕西电力市场交易规则,纳入虚拟电厂资源池统一聚合调度。

后续可按需参与省内电能量现货交易、峰谷负荷调节、电网辅助服务、需求响应等市场化业务,将隧道固定式储能资源转化为可调度、可响应、可增值的柔性电网资源。既突破了传统隧道储能“仅自用降本”的单一模式,打通隧道储能+虚拟电厂市场化运营新路径,也为集团虚拟电厂平台拓展高速交通场景储能资源、规模化参与陕西电力市场交易、形成交通能源新业态积累核心试点经验。

优化峰谷时段用电,综合效益有望释放

项目投运后,将结合电价变化和实际负荷曲线,在低谷电价时段充电、高峰电价时段放电,动态优化充放电策略,减少高价时段购电量,用能单位也可按协议分享项目收益。储能系统还可平滑负荷曲线,提升用能管理水平;在满足安全解列与保供回路切换条件时,可为经核定的关键负荷提供短时电力支撑。远程监控和集中管理有助于提升巡检和运维效率,为后续多个隧道储能站点统一运营积累经验。

下一步,绿色发展集团将紧盯电网核验和正式并网节点,做好并网联调及试运行准备,根据实际运行数据优化控制策略,完善运行维护和应急管理机制,形成可复制的特长隧道储能建设运营经验。

最新相关

2026年8月江苏电力运行情况通报

一、全省发电情况  截至8月底,全省装机容量26164.06万千瓦,含统调电厂17171.20万千瓦,非统调电厂8992.86万千瓦。8月份,全省发电量733.70亿千瓦时,同比下降2.65%,年累计发电量5001.61亿千瓦...

央企光伏资产遭"集体撤退"!

近期,北京产权交易所正式披露两则股权转让信息--南电(澄迈)新能源科技有限公司100%股权、师宗尚孚義和太阳能投资有限公司100%股权,转让方均为南方电网综合能源股份有限公司(简称"南网能源(5.7...

商业航天迎新一轮密集发射窗口

截至收盘,中证卫星产业指数下跌0.3%,国证通用航空产业指数下跌1.5%。消息面上,进入9月中旬,国内商业航天迎来新一轮高密度发射窗口: 9月14日至20日一周内,我国将有六发火箭先后升空,商业火箭与...
