安徽省岳西县光伏扶贫工作进展情况(截至2016年2月25日)

各乡镇脱贫攻坚指挥部:

按照指挥部的要求,现将2月份全县光伏扶贫工作进展情况进行通报。结合各乡镇光伏扶贫实施情况和工程队反馈情况,截至2016年2月25日,全县已完成户用电站组件安装3256户、村集体22个已施工,其中组件安装10个。具体进度及存在问题见附表一、附表二。

主簿镇、五河镇、古坊乡、魏岭乡、石关乡、和平乡6个乡镇完成到户光伏电站组件安装,予以通报表扬。菖蒲镇、白帽镇、响肠镇3个乡镇仍有到户电站未达到安装条件,影响施工进度,予以通报批评。

温泉镇莲花村、响肠镇新浒村2个村集体光伏电站已并网,予以通报表扬。包家乡包家村、包家乡石佛村、菖蒲镇毛畈村、店前镇店前村、白帽镇南庄村、白帽镇深村村6个村集体光伏电站仍未达到安装条件,工作相对滞后,予以通报批评。

请各乡镇对照通报情况,加强组织领导,加快实施进度,确保3月31日前完成户用电站、村集体电站的组件安装,4月份完成所有电站的并网工作。

附件一、全县2015年户用光伏电站进度汇总表(截至2016年2月25日)

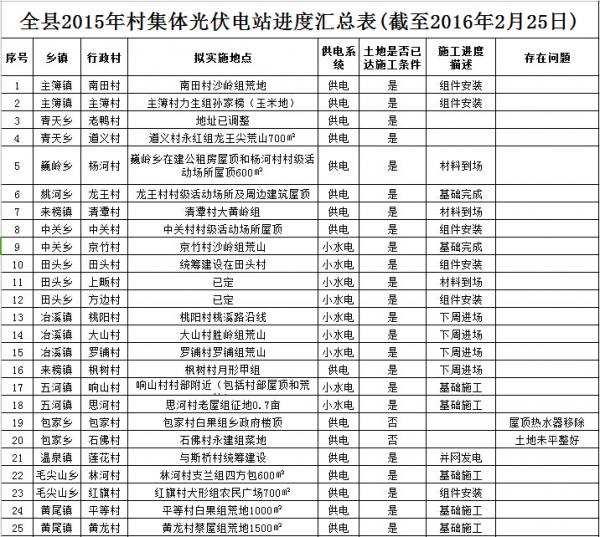

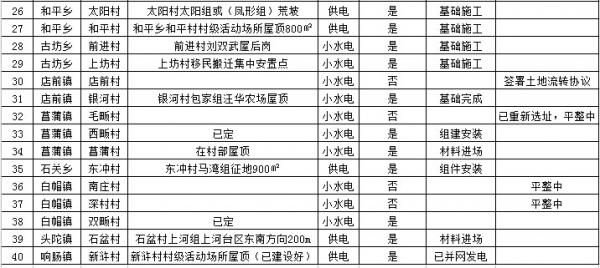

附件二、全县2015年村集体光伏电站进度汇总表(截至2016年2月25日)

岳西县脱贫攻坚指挥部

2016年2月26日
