美国国家可再生能源实验室(NREL)最近进行了一项调查,发现美国安装和改造屋顶集成光伏系统的劳动力数量与安装标准屋顶光伏系统相比要少7%,安装时间减少了44%。
美国国家可再生能源实验室(NREL)对光伏系统承包商在加州几个地点安装的屋顶集成光伏系统(RIPV)进行了一项研究。研究人员在他们发表的《安装住宅屋顶集成光伏系统的观察和经验教训》的论文中发布了这一研究结果。
调查表明,屋顶集成光伏系统(RIPV)可以很快地在新建筑上安装。然而,改造屋顶集成光伏系统(RIPV)所需的时间仍然与标准屋顶光伏系统相同。由于新技术的应用和供应链的不断发展,屋顶集成光伏系统(RIPV)改造的时间和成本仍然更高。

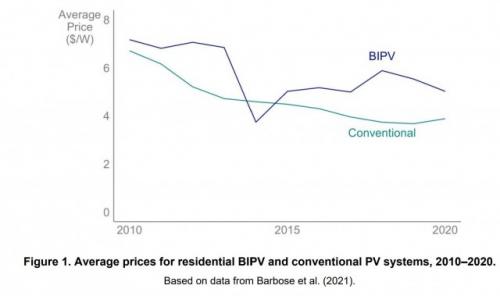

部分原因是光伏建筑一体化(BIPV)没有跟上预期的成本下降。尽管在屋顶、壁板或窗户的改造过程中投资屋顶集成光伏系统(RIPV)可以减少或消除对光伏组件的需求。即使将这些硬件和人工成本考虑在内,屋顶集成光伏系统(RIPV)安装的成本仍然超过标准的屋顶光伏系统。
为了了解成本高于预期的原因,美国国家可再生能源实验室(NREL)采访了行业专家,并在各种光伏建筑一体化(BIPV)住宅安装地点进行了研究。

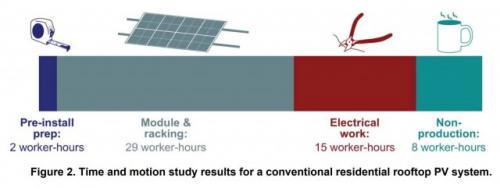

该研究将屋顶集成光伏系统(RIPV)安装所需的时间与标准屋顶光伏系统安装的时间进行了比较。在美国,32%的安装成本用于支架和安装,32%用于电气工作,20%用于用餐、休息、清理和延误,16%用于差旅和安装准备。总体而言,该研究发现,安装的时间为6.9个小时/kW。
