5月5日,由水电十局公司承建的索绒光伏项目光伏场区Ⅲ标段项目桩基累计浇筑量突破10万根,标志着项目建设取得阶段性重大胜利,为后续支架与组件安装奠定了坚实基础。
项目位于甘孜州理塘县境内,场址海拔高程4100至4700米,光伏场区Ⅲ标段包含102个光伏方阵,额定容量约331兆瓦,安装容量不小于404.435兆瓦,共计24万余根桩基施工,采用微孔灌注桩施工工艺。

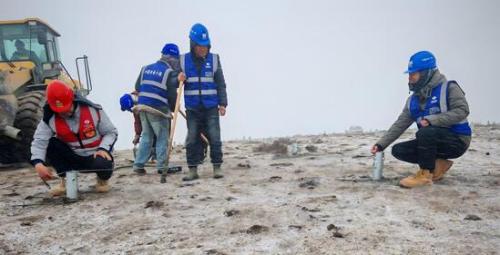

项目部自2月19日开始桩基浇筑以来,遭遇持续低温、8级以上大风、连续强降雪等极端天气,实际作业时间不足55天。项目部秉承“缺氧不缺精神,艰苦不怕吃苦”的信念,一是精心组织、超前谋划,制定施工方案,并做好应对极端天气预案;二是做好安全和技术交底,严格按照设计要求和施工规范,以先进的施工设备和技术团队,确保施工质量和效率;三是合理安排施工,倒排工期,建设目标细化到日,抢抓施工窗口期,每天复盘施工影像,不断优化机械动线;四是项目部各部门紧盯现场作业面,加强现场施工协调,严控施工质量,严防安全风险,高质高效推进建设。
项目是国家“十四五”规划的重点能源基地——雅砻江流域水风光一体化基地的重大标志性项目,是甘孜州理塘县首个百万千瓦级可再生能源项目。项目总装机容量为100万千瓦,采用“水光互补”开发模式,利用水电优异的调节性能平抑光能出力变化特性,提高电网对光能的接纳能力,通过水电站配套的外送线路送出消纳。项目投产后,每年可节约标准煤约59万吨,减少二氧化碳排放约163万吨,对助推“双碳”战略实施,提高社会、经济和环境效益具有重大意义。
