长江三峡在哥首个绿地光伏项目全容量并网发电

当地时间11月30日,随着二期及三期光伏项目投产,中资企业在哥伦比亚投资建设的首个绿地光伏项目——巴拉诺阿光伏项目实现全容量并网发电,较计划投产发电工期提前31天。


巴拉诺阿二期及三期光伏项目现场团队合影

巴拉诺阿项目位于哥伦比亚大西洋省巴拉诺阿市,是哥伦比亚加入“一带一路”倡议后中哥两国能源合作领域的重要成果。项目由三峡集团所属三峡拉美公司投资建设,分为三期建设,总装机5.83万千瓦,一期项目于1月并网发电,本次并网的二期和三期装机容量分别为1.17万千瓦、2.33万千瓦。项目全容量并网后,年均可提供清洁电能1.1亿千瓦时,可满足约4.5万户家庭的年度用电需求,每年可减少二氧化碳排放约9.87万吨,在促进当地绿色能源转型、带动就业及改善民生方面具有重要意义。

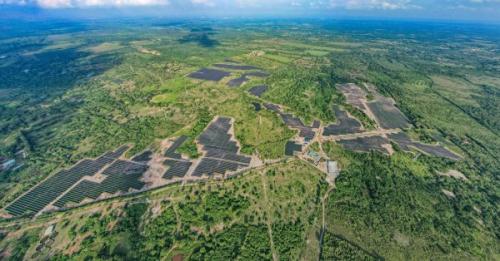

图为11月25日在哥伦比亚大西洋省巴拉诺阿市上空拍摄的巴拉诺阿二期及三期光伏项目(无人机照片)

项目建设过程中,三峡拉美公司始终坚持以“高标准、可持续、惠民生”为目标,深化与当地企业合作,促进哥伦比亚经济社会绿色发展。中国驻哥伦比亚大使馆、大西洋省政府及相关主管部门给予了大力支持,为推动中哥能源合作提供了重要保障。(马赛)
