近日,乌海抽水蓄能电站出线竖井顺利完成衬砌混凝土滑模施工,为电站后续电气安装和送出系统建设提供了有力支撑。

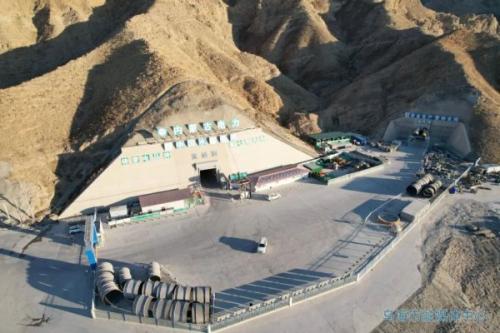

乌海抽水蓄能电站枢纽建筑物主要由上水库、输水系统、地下厂房、下水库、地面开关站等组成。出线竖井位于地面开关站平台,是连接发电系统与电网的关键设施,后期将通过布置的500千伏超高压电缆把电站产生的电能输送至电网,确保电力安全稳定供应。

出线竖井总高度达136.75米,采用矩形圆角断面设计,开挖尺寸长10.2米、宽9.3米,衬砌厚度为50厘米,作为电站电力输送的“咽喉要道”,其施工质量与进度直接影响到电站整体投运目标。

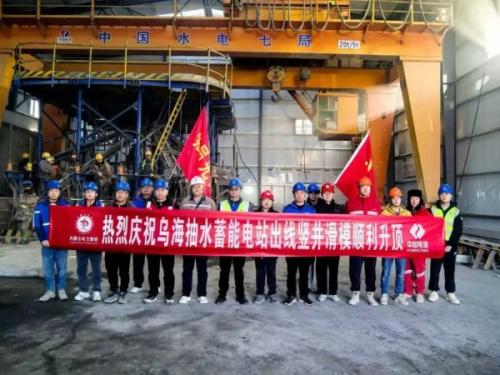

滑膜技术是一种借助液压系统循环提升模板实现连续混凝土浇筑的施工技术,具有节省模板、施工速度快等特点。面对冬季气温低、垂直输送难、狭窄竖井滑模系统稳定控制风险高等多重困难,内蒙古电力集团乌海抽水蓄能有限责任公司会同各参建单位,多次召开技术专题会、冬季施工保温专题会,不断优化施工方案。同时加强现场作业人员施工专项技术、工艺流程、质量控制、安全防护、混凝土运输等重点环节的安全技术交底和培训。最终,经过全体建设者36天的昼夜奋战,出线竖井高标准完成衬砌混凝土滑模施工。
内蒙古电力集团乌海抽水蓄能有限责任公司将继续保持攻坚势头,联合各参建单位高效有序推进项目建设,助力电站早日投产创效。
