英国"领跑者"计划: 净零排放需40GW电池储能项目,每年1.5GW太阳能项目

英国电力系统运营商National Grid ESO的最新建模显示,为了实现净零目标,英国需要更多的电力储能和更长的储能时间。

National Grid ESO发布的《未来能源景象》年度文件概述了从现在起至2050年的四种脱碳情景。在这四种情景中的储能项目开发量都有所增长。

文件认为,由于成本的持续下降和间歇性可再生能源发电的增加,储能出现增长。为了实现净零排放目标,每年需要建设的太阳能项目为1.4GW。

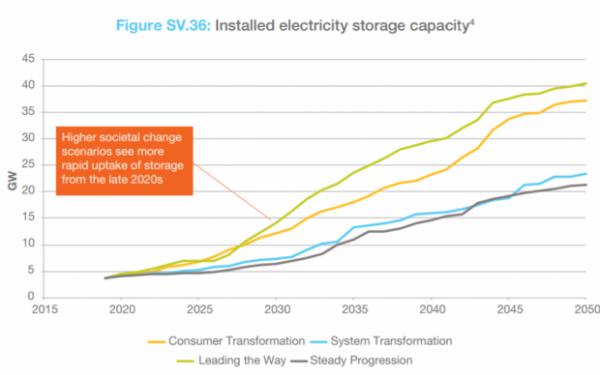

最雄心勃勃的方案是名为"领跑者"的方案,该方案旨在至2048年实现净零排放,比英国去年设定的2050年目标——储能容量达到最高值,40GW项目投运——还要早两年。最低方案刚刚超过20GW,未能满足净零排放要求。

虽然去年储能发展放缓,但仍然存在一个"强大的新项目群"。今年有164MW的新储能项目并入配电网,其中大部分是电池储能。

这家系统运营商指出,电力储能项目通常与风能或太阳能发电项目共址,这样可以支持一系列收入流,包括价格套利、平衡市场(BM)和向电网提供服务获得的收入。

National Grid ESO也提高了对太阳能的预期,对"太阳能发电量水平"的预估大大高于其在2019年未来能源方案中为了实现净零世界而做出的预估,这些在此前方案中并未包括的内容导致了对可再生能源需求的增长。然而,为了实现净零要求,需要对低碳发电进行"大量"投资。

各种情景下均需大规模的技术,例如抽水蓄能和压缩空气,此外还需要更长时间的储能以实现净零排放。

总体而言,根据贸易机构Regen的数据,英国已经拥有8.5GW储能项目。活跃在英国的公司,如在伦敦证券交易所上市的Gore Street Energy Storage Fund,也会奔向爱尔兰以利用其新的DS3灵活性计划,今年早些时候推出的首轮计划就提供了110MW项目。

随着项目开发障碍的消除,英国开发商们也在瞄准更大容量的项目。英国本月改变了规划法规,允许50MW以上的储能项目获得地方当局的规划许可,也许这是最重要的因素。此前,这些项目必须通过"国家重大基础设施项目”计划的批准,这一流程因增加了开发的时间和成本而经常受到批评。

固定式电池储能并不是National Grid ESO方案中详细介绍的唯一技术。车辆-电网技术(V2G)可以将能量储存在电动汽车的电池中,然后回输给电网。这种技术未来有望在平衡英国电网方面发挥不小的作用。

在其中两个方案中,虽然仅有50%的车辆在高峰期可用,但超过四分之一的家庭的车辆都可用于V2G。这两个方案都需要高度的社会变革。

此外,在所有的净零方案中(其中有三个方案),2050年的V2G电力输出水平抵消了智能充电后的峰值需求,导致了高峰期对电动车需求的净负效应。

V2G也构成了2019年方案的关键内容,不过National Grid ESO在今年的文件中承认,由于V2G技术的"高度不确定性",V2G在各个方案中呈现的结果各异。

目前在英国,V2G正在一些项目中进行试验,包括配电网运营商Western Power Distribution最近宣布的一个项目。 5家独立的能源供应商将合作在该项目中探索这一技术。

此外,英国还计划建设一个产能为30GWh的超级工厂,主要用于为汽车行业提供锂离子电池,固定式储能也在考虑范围之内。

PV-Tech原创文章,未经许可严禁转载,违者必究

最新相关

产出预期上调 本周多晶硅价格下降

本周多晶硅价格出现下降。n型复投料成交价格区间为3.20-3.50万元/吨,成交均价3.44万元/吨,环比下降6.27%。n型颗粒硅成交价格区间为3.30-3.40万元/吨,成交均价为3.35万元/吨,环比下降2.90%。p...

迈贝特重磅发布全系列产品品牌

6月11日,2025上海SNEC光伏展盛大开幕。迈贝特全新升级的品牌系列产品重磅亮相现场,凭借前瞻性创新技术与全场景解决方案,携手业界同仁,共同擘画光伏产业安全、高效的发展新蓝图。一、迈贝特全...
