近日,国家能源局、国务院扶贫开发领导小组办公室联合发布《关于下达“十三五”第一批光伏扶贫项目计划的通知》(国能发新能[2017]91号),通知公布了十三五首批光伏扶贫项目计划表。文件显示,本批主要下达14个省(自治区)、236个光伏扶贫重点县的光伏扶贫项目,共8689个村级电站,总装机规模达4.186GW,扶贫对象超71万户。

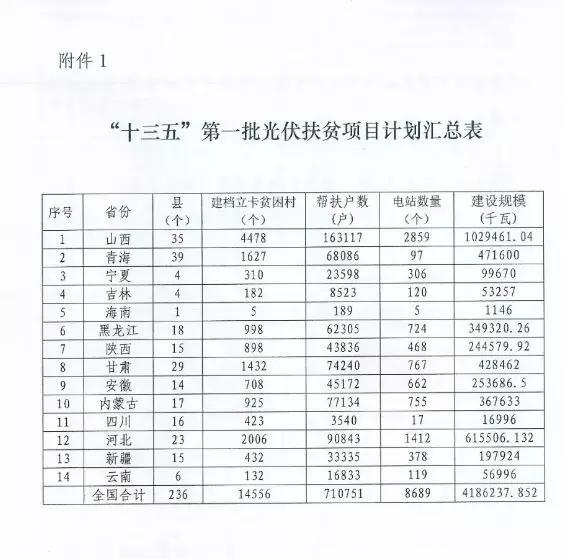

其中,山西省建设规模独占鳌头,仅其一省就占总规模的四分之一,约1.029GW,帮扶户数超过16万户,涉及35个县;建设规模位列第二的省份是河北约0.615GW,涉县23个,帮扶9万余户;位列第三的省份为青海,建设规模只有0.471GW,共涉及39个县,能帮扶6.8万户贫困户。(详情见附表)。
除了上述数据可以快速明辨,文件中另有一些潜在问题需要梳理,比如:
1.2018年光伏扶贫指标到底有多少?
此前,曾有业内人士透露,17年-19年的总体光伏扶贫指标约为20GW。也有消息称,扶贫规模约为每年8GW,但政策一直在变化,目前是普通规模要求优先支持扶贫,村级电站不占用各省规模,单独下发。但2018年的光伏指标到底是多少,目前仍无定论。
2.村级电站是否占用各省扶贫指标?
2017年2月10日,国家能源局下发的《关于印发2017年能源工作指导意见的通知》明确,要优先支持村级扶贫电站建设,对于具备资金和电网接入条件的村级电站,装机规模不受限制。国务院扶贫办开发指导司许健民副司长也曾公开表示2017年光伏扶贫村级电站将不设规模上限,将以100—300KW规模的村级光伏电站作为主要建设方式。
通过以往的政策及官方发言可知,目前的村级电站不占用各省规模,而是单独下发且装机规模不受限制。业内有人推测,此次的文件或许类似村级电站的建设备案,统计规模是为下发补贴时有据可依(注:根据《国家发展改革委关于2018年光伏发电项目价格政策的通知》(发改价格规〔2017〕2196号)文件可知,村级光伏扶贫电站(0.5兆瓦及以下)标杆电价、户用分布式光伏扶贫项目度电补贴标准保持不变)。但到底村级电站会不会占用各省扶贫指标仍有待考证。
3.十三五光伏扶贫项目计划是否有后续?
据悉,光伏扶贫有280万户的脱贫任务。2016年10月下发的规模可解决55万户,本次又解决71万户,加上之前140MW以及地面电站的扶贫,预计可以解决贫困户150-200万户。这些扶贫规模远不够完成280万户的目标任务。因此,有业内人士认为,第二批甚至第三批都会有,至少要做到各省覆盖。但究竟会不会有后续批次,如果有的话又将涵盖哪些内容,何时下发,这些还需要权威人士予以解答。
4.为何文件只涉及14省(自治区)?
本批文件中只涉及14个省份,大批省份并未出现,尤其是广东、福建、河南等这些需要落实光伏扶贫的省份。据了解,一些省份未出现是由于其上报方案不规范,材料不全,如若这样,将会有更多省份出现在第二批或补充下达的通知中。
5.实际操作上会不会有困难?
按照项目计划表推算,如果一个村建个200KW或300KW的电站,以380V并网,一个村里恐怕难以消纳,以10千并网电力要求则调度系统成本太高没人愿意投资,因此该计划是否会带来实操上的困难也是一个疑惑点。
结语
通过梳理不难发现,此次的项目计划只是“十三五”光伏扶贫项目的一部分,后续计划中将会有更多的省份参与其中,至于光伏指标的进一步明确则需等相关部门的红头文件。对于文件内容及以上问题,您有什么看法,欢迎在评论区留言讨论!

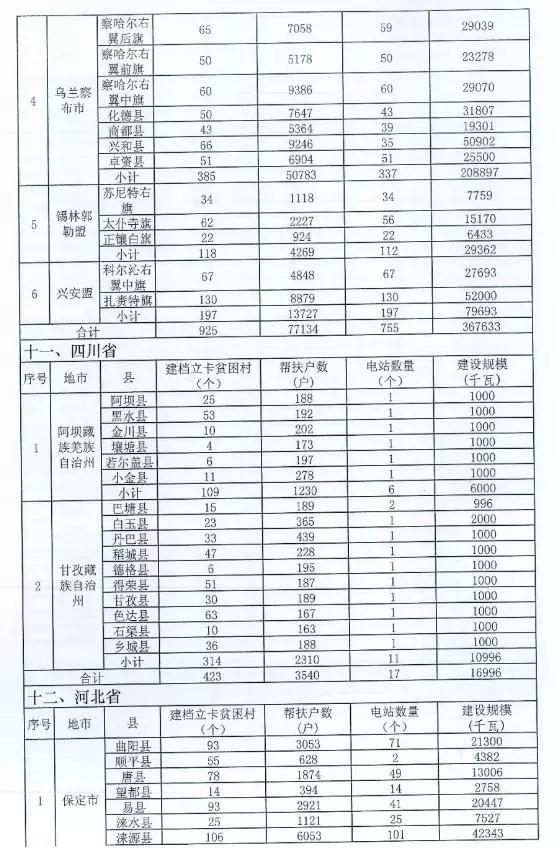

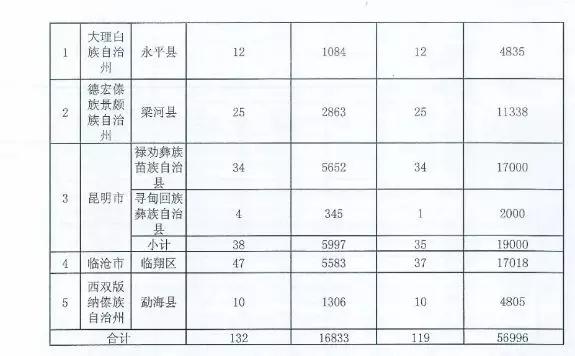

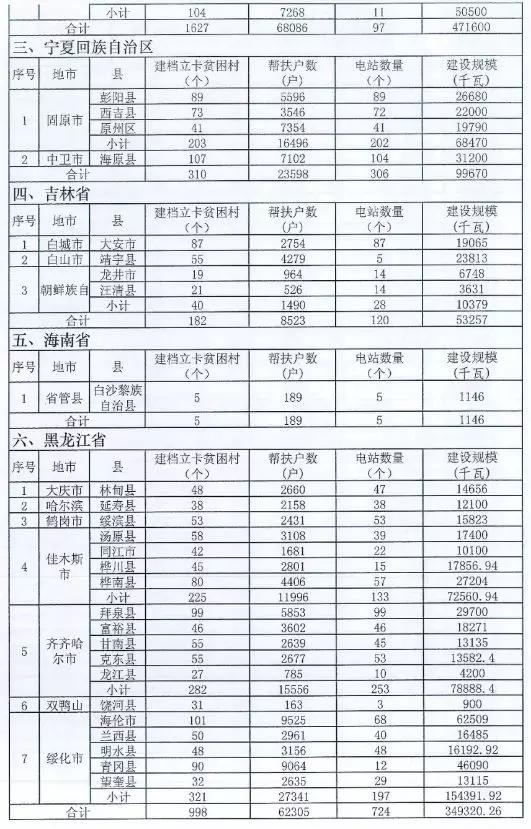

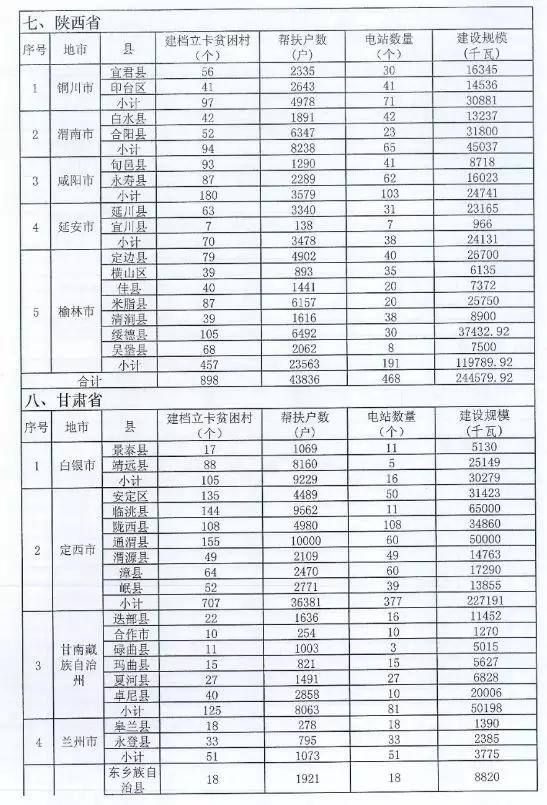

附:

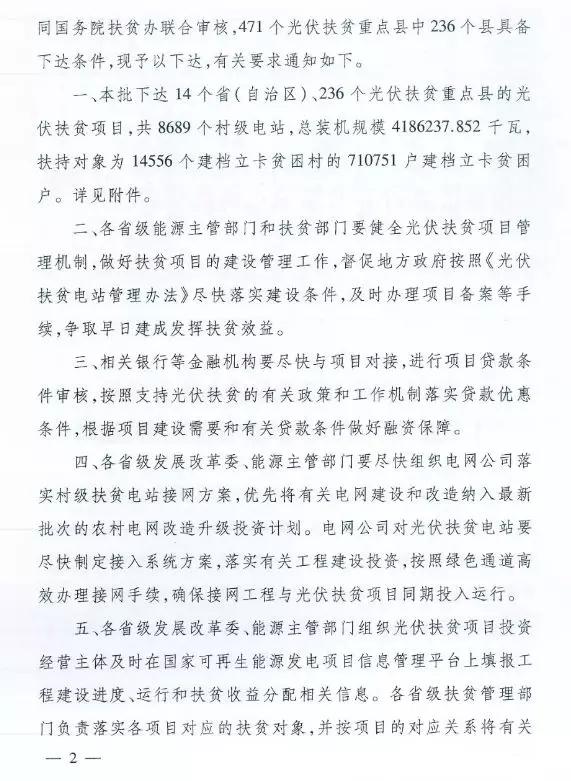

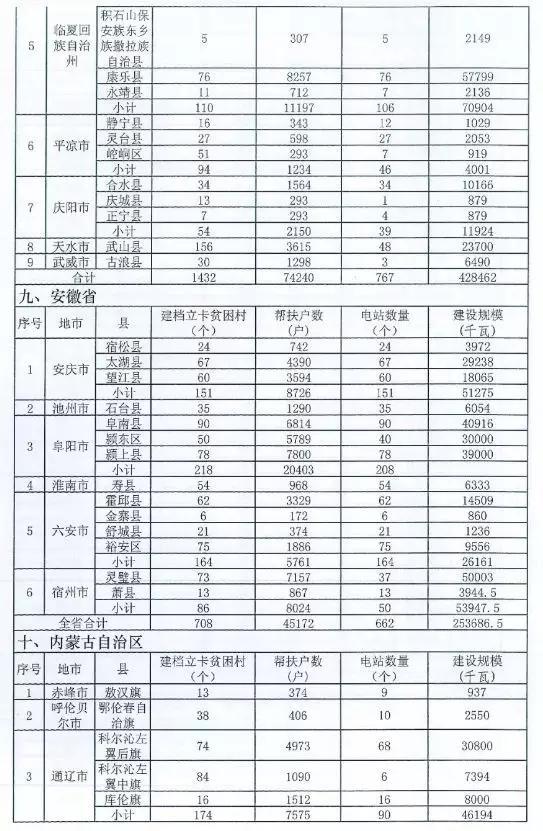

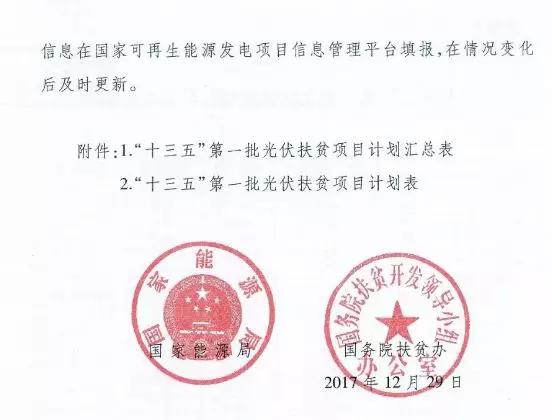

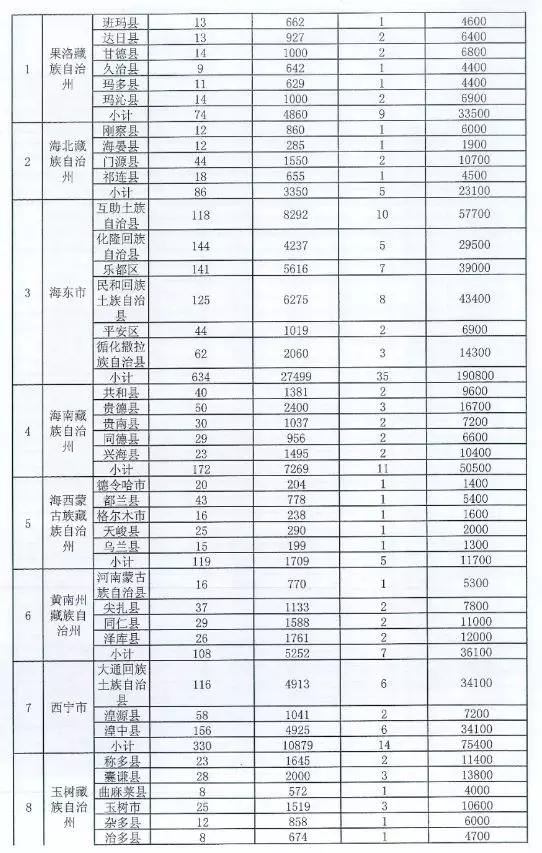

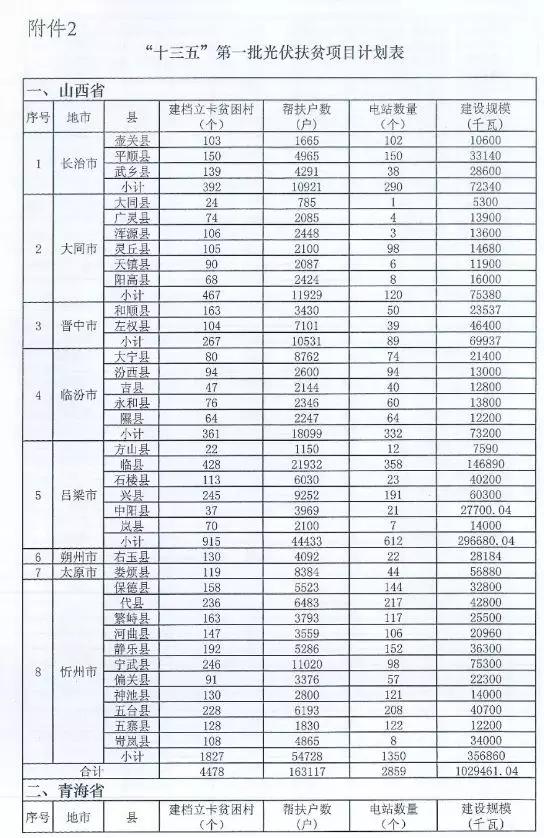

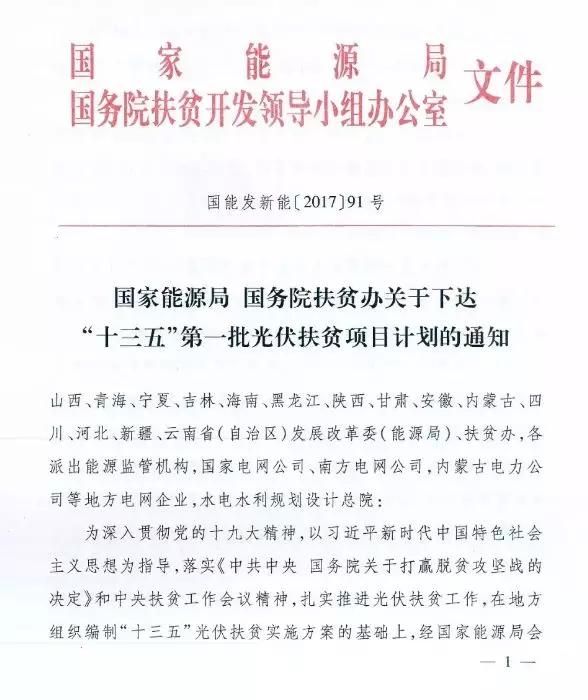

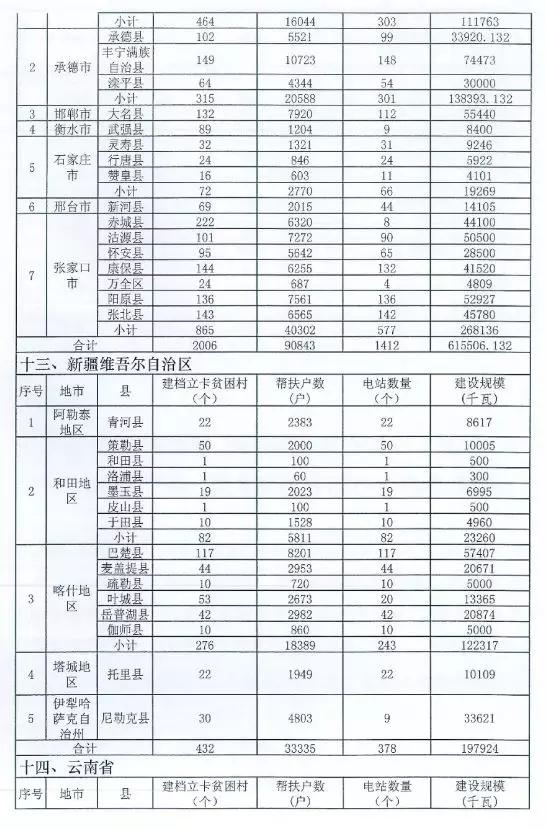

“十三五”第一批光伏扶贫项目计划的通知
