北海道111MW百万瓦级光伏电站,建设重点有哪些?

照片1:东芝常务执行董事横田岳志

软银集团从事可再生能源业务等的软银能源公司和三井物产于10月7日为最大输出功率约111MW的百万瓦级光伏电站“软银苫东安平光伏发电园”(地点:北海道勇拂郡安平町远浅)举行了动工仪式。笔者就电站的设备概要等,采访了负责EPC(设计、采购及施工)服务的东芝公司常务执行董事横田岳志(照片1)。

软银苫东安平光伏发电园的太阳能电池板由东芝制造,功率调节器(PCS)采用东芝三菱电机产业系统(TMEIC)的产品,东芝Plant System负责架台施工。总共设置了44万4024张最大输出功率为250W的单晶硅型太阳能电池。预计年发电量约为1亿801万4000kWh,差不多相当于3万户普通家庭一年的用电量。

北海道给人的印象是不适合光伏发电,但横田表示,此次的百万瓦级光伏电站选在了日照量和气温都十分适合光伏发电的场所。结晶硅类太阳能电池板的发电量会随着温度的上升而降低,因此北海道不太高的气温反而成了优势。

此次的光伏电站的建设重点包括:缩短工期、削减设置成本、降低积雪对发电的影响。这些方面在很大程度上都取决于架台施工。

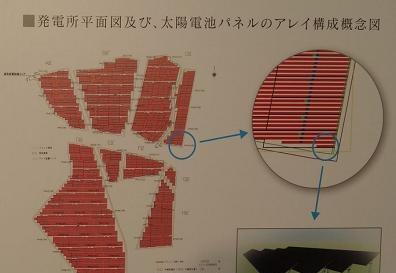

首先,为缩短工期,采用把架台底部埋入地基,只有底部周围用混凝土固定的施工方法(照片2)。架台有用电镀钢板制作的V字形构造和只有棒状架台腿的简单构造。横田介绍说,这种方法与以前构筑地基设置架台的方法相比,工期可缩短约1/2。

其次,为了在冬季积雪时不被雪盖住,从而导致发电量降低,在架台和太阳能电池板的设置上颇费苦心。架台采用太阳能电池板的最低部分离地90cm的设计。该发电站的所在地——北海道勇拂郡安平町的积雪量约为70cm,因此积雪时也不容易被雪盖住。

另外,太阳能电池板的表面没有任何凸凹,采用上面不容易积雪的电池板,这是通过改变电极位置等实现的。太阳能电池板的设置角度为30度。

除此之外,还优化了太阳能电池板和PCS的配置。如果能以棋盘状有序配置太阳能电池板,则PCS的位置也便于设置一定的间隔,但此次的土地形状比较复杂(照片3)。横田表示,“要想在形状复杂的土地中尽量多地设置电池板,并获得最大发电量,PCS的配置和使用方法至关重要”。(日经BP清洁技术研究所,加藤伸一)

照片2:采用简洁的架台削减成本和设置工序

照片3:在形状复杂的土地上设置太阳能电池板

最新相关

新能源发电不能再靠"喂养"

装一批光伏板,立几台风机,就可以躺着赚钱的时代过去了。根据《关于深化新能源上网电价市场化改革促进新能源高质量发展的通知》,从今年6月1日起,新投产的新能源发电项目原则上全部入市交易,电...

对话天合光能张映斌: 强者不独行!

大暑的前一天,7月21日,600W+开放创新生态联盟成立一周年活动在北京举办。作为活动的"压轴"环节,天合光能发布了《670W至尊组件机械可靠性白皮书》,涵盖"一标五严"六项测试结果,即一项标准静态...
