五大发电集团首份碳中和方案公布,大唐计划2060年前非化石能源装机升至90%以上

五大发电集团中首份碳中和行动方案公布。

6月22日,中国大唐集团有限公司在北京召开发布会,正式对外发布《中国大唐集团有限公司碳达峰碳中和行动纲要》,宣布到2060年前实现碳中和并力争提前碳中和,其中非化石能源装机升至90%以上。

大唐集团将碳达峰的时间表定到了2030年前。按照其行动纲要,确保在2030年前实现碳达峰并力争提前实现碳达峰,度电二氧化碳排放减少20%左右,非化石能源装机占比升至60%左右。

值得注意的是,此次新公布的碳达峰时间表似乎明显晚于其1月份的表态。在1月21日召开的2021年工作会上,大唐集团提出,到2025年非化石能源装机超过50%,提前5年实现“碳达峰”。

大唐集团是五大发电集团中第二家公布碳达峰时间表的央企。第一个宣布的是国家电投,去年12月8日,这家清洁能源占比遥遥领先的电力央企率先宣布,初步测算到2023年就可以实现“碳达峰”。

第三家公布碳达峰时间表的是华电集团。1月28日,华电集团官网透露的信息显示,集团正在抓紧制定碳达峰行动方案,积极参与碳排放权交易市场建设,采取有力措施降低碳排放强度,有望2025年实现碳排放达峰。

截至目前,五大发电集团中,华能集团和国家能源集团尚未公布碳达峰时间表。

如果按照最新的碳达峰时间表,大唐集团达峰时间则明显晚于国家电投、华电集团。当然这与其清洁能源装机占比较为落后有关,不过其压力要小于国家能源集团和华能集团。

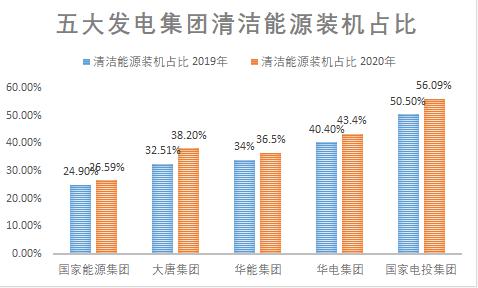

截至2020年底,国家电投集团、华电集团、大唐集团、华能集团、国家能源集团清洁能源装机占比分别为56.09%、43.4%、38.20%、36.5%、26.59%,幅度分别提升5.59、3、5.69、2.5、1.69个百分点。其中国家电投清洁能源装机占比遥遥领先,大唐集团去年速度提升最大。

虽然大唐集团是五大发电集团中首家公布碳中和时间表,但是客观的说,这是一个偏于保守的碳中和时间表。

按照多个研究机构预测,中国如果想在2060年前实现碳中和,电力将是减排力度最大、脱碳速度最快的领域,电力系统需要在2050年前就要实现生产环节的近零排放,只有这样在2050年后电力系统才能为实现碳中和提供负排放。

从整个发电行业来看,发布首个碳中和时间表的电力央企实际上是三峡集团。3月11日,中国三峡集团党组书记、董事长雷鸣山在接受央广“中国之声”采访时透露,三峡集团力争于2023年率先实现碳达峰,2040年实现碳中和。

得益于其目前高达96%以上的清洁能源装机占比,三峡集团碳中和时间表提前了20年,比专家提出的电力生产环节2050年前实现近零排放提前了10年。

最新相关

桂冠电力: 投资3.95亿元建设光伏项目

桂冠电力公告,公司计划投资建设融安县泗顶马田光伏项目,总投资额约3.95亿元,资金来源为资本金20%,银行贷款80%。项目装机容量100MW,建设期约8个月。项目建成后自持营运,所发电量由广西电网全额...

该公司TOPCon 电池设备被查封!

5月28日,棒杰股份(002634)发布关于累计诉讼、仲裁案件暨进展情况的公告。公告称,截至2025年5月27日,公司及子公司连续十二个月内新增尚未披露的诉讼、仲裁事项的涉案金额合计约为39,266.51万元...

跨界光伏巨亏,这家A股要被卖了

跨界光伏巨亏,这家A股要被卖了

服饰企业跨界转型光伏行业,如今控股股东打算转让公司控制权。6月2日晚间最新公告显示,通过股份转让及表决权委托事项,上海启烁睿行企业管理合伙企业(有限合伙)(以下简称上海启烁)将成为棒杰股...
