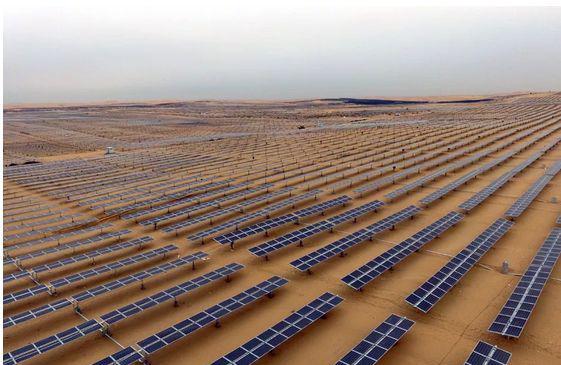

内蒙古达拉特光伏发电应用领跑基地500MWp项目具备了并网发电条件

11月底,从达拉特旗有关部门传来好消息,由国家电投内蒙古公司、中节能、中广核三家公司建设的内蒙古达拉特光伏发电应用领跑基地500MWp项目具备了并网发电条件。

国家能源局批复达拉特旗光伏领跑基地一期建设规模为500MWp,其中,国家电投内蒙古公司中标1、4号300MWp,中广核中标3号100MWp,中节能中标2号100MWp。

国家电投内蒙古公司达拉特光伏发电应用领跑基地1、4号300MWp容量项目建设指挥部2018年4月成立,6月30日项目升压站正式开工。8月5日,光伏区正式开始施工。10月30日升压站首先具备并网条件,11月26日具备并网发电条件。

中广核新能源3号100MW项目:6月30日开工,11月29日完成场区安装,110kV升压站全部完成,已具备送电条件。目前生产人员已经到位、基地运维中心将于近期入住。

中节能2号100MW项目:6月30日开工,升压站已经完成,场区已经完成超过85MW的组件安装,将于12月5日完成全部组件安装、12月8日具备全容量并网条件。

光伏区项目建设过程中,建设单位极协调设计院优化设计,设备均采用了安装快捷的预制舱形式,缩短建设周期。光伏区施工项目指挥部采用模块化管理,分片管理,分片负责,保障施工安全、质量和进度等各方面均得到了严格把控和稳步推进,得到了达拉特旗政府的高度肯定。

为保证项目顺利并网,达旗基地办经过和内蒙古电力公司协商,获得了内蒙古电力的支持,内蒙古电力公司将该基地送出工程列入2018年应急投资计划,220千伏送出工程7月30日开工,将于12月10日完成投产。

据了解,位于达旗昭君镇柴登嘎查的这个领跑基地,规划建设容量是2GW,一期的500MW项目完成后,即将启动第三批奖励规模和第四批领跑基地的申报,根据达旗相关负责人的规划,希望在2020年完成整个2GW的规划规模投产。
最新相关
索绒光伏项目桩基浇筑突破十万大关

索绒光伏项目桩基浇筑突破十万大关

5月5日,由水电十局公司承建的索绒光伏项目光伏场区Ⅲ标段项目桩基累计浇筑量突破10万根,标志着项目建设取得阶段性重大胜利,为后续支架与组件安装奠定了坚实基础。项目位于甘孜州理塘县境内,场...

海明牧场光伏发电项目主变就位

海明牧场光伏发电项目主变就位

5月4日,海明牧场光伏发电项目迎来又一重要节点--升压站主变安装就位完成,标志着升压站电气设备安装进入攻坚阶段。项目位于云南省普洱市江城哈尼族彝族自治县宝藏镇龙马村,站址总用地面积约109...

推进氢冷链,湖北氢动与中交冷链签约

推进氢冷链,湖北氢动与中交冷链签约

4月29日,国氢科技武汉绿动、氢动科技湖北氢动到访中交冷链(武汉)智慧产业园,同中交四航(武汉)供应链管理有限公司进行党建联建共建、开展冷链物流业务交流会。湖北氢动与中交冷链同步签订战略...
