Eol发布在北方邦开发1.2吉瓦太阳能项目,关税上限为2.75卢比/千瓦时

Bundelkhand Saur Urja Limited(BSUL)已发布意向书(Eol),以在北方邦Jalaun的1.2 GW超大型可再生能源发电园区开发并网太阳能项目。

选定的开发商将必须与BSUL签署为期25年的购电协议(PPA)。

Bundelkhand Saur Urja Limited(BSUL)是NHPC和北方邦新能源和可再生能源开发署(UPNEDA)的合资企业,受北方邦政府委托,开发太阳能项目、常规和非常规电力项目。

新能源和可再生能源部已批准BSUL作为太阳能园区开发商(SPPD),以实施1,200兆瓦的Jalaun太阳能园区。

提交投标的最后日期是2022年5月18日。投标将于5月20日开始。

建议将太阳能园区内确定的一块或多块土地分配给不同的项目开发商,形成太阳能发电集中区。

拟建园区分为两个地点,其中600兆瓦将在Tehsil Madhogarh开发,并于2024年3月投入使用。另外600兆瓦将在2024年8月之前在Tehsil Orai开发,均位于北方邦的Jalaun区。

不需要在Eol阶段支付保证金(EMD)或投标保证金。愿意在后期参与公开招标的投标人将被要求提交EMD或投标保证金。

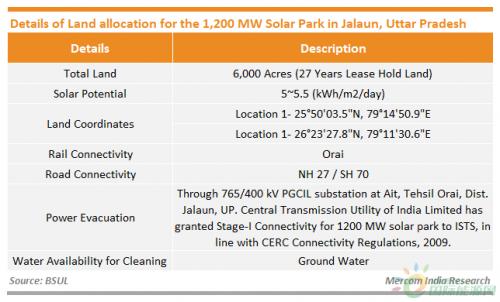

该项目分配的土地为6,000英亩,租赁期为27年。项目开发商将为按每英亩向BSUL提供的土地支付15,000卢比(约合195.58美元)的年租金。这些费率将每年以每年2%的速度提高。

针对太阳能园区基础设施的开发,包括当地开发费用,一次性预付费用为472.5万卢比(约合61,616美元)/MW。年度维护费和年度管理费分别为100,000卢比(“1,304美元)/MW和50,000卢比(“652美元)/MW,每年增加6%。

BSUL将在中长期以固定电价从太阳能项目开发商处采购电力,考虑到所有传输损耗,购电费率将不超过2.75卢比(~0.036美元)/kWh。

申报的年产能利用率(CUF)不应低于21%。项目开发商将负责实现指定的CUF。开发商必须在投产后的10年内保持发电量以达到申报价值的+10%和-15%的年度CUF,前提是年度CUF至少保持21%。在25年PPA期限结束前,应保持在年度CUF申报价值的+10%和-20%之间。

双方必须提交有关在印度以交钥匙或工程、采购和施工为基础执行太阳能项目的经验的信息,以及支持他们在过去三个财政年度太阳能项目平均年营业额的声明。

此前,BSUL已向顾问发出招标,为北方邦Jalaun的一个1.2吉瓦太阳能园区创建详细的项目报告。

最新相关

郴电国际: 加大新能源项目开发力度

在9月29日披露的投资者关系活动记录表中,郴电国际表示,公司在主营业务领域的投资将聚焦于拓展新的战略电源点,持续加大新能源项目开发力度,稳步提高新能源电量在公司整体发电量中的占比;同时,...

汨罗抽水蓄能电站Q2标通风兼安全洞顺利贯通

汨罗抽水蓄能电站Q2标通风兼安全洞顺利贯通

近日,中铁十局五公司承建的汨罗抽水蓄能电站Q2标项目通风兼安全洞顺利贯通,标志着地下工程施工取得关键性突破,为后续电站主体工程的全面推进奠定了坚实基础。汨罗抽水蓄能电站项目位于湖南省...

1-8月大连市新能源发电量同比上升0.3%

1-8月,大连市规上工业发电量536.2亿千瓦时,同比上升0.4%。其中,新能源发电量377.3亿千瓦时,同比上升0.3%,占全市规上工业发电量的70.4%。新能源发电量中,核能发电量349.5亿千瓦时,同比上升0.9%...

立项!氢能产业国际合作将添"龙门支撑"

立项!氢能产业国际合作将添"龙门支撑"

近日,科技部下发了国家重点研发计划重点专项立项通知(国科合字〔2025〕050号),龙门实验室潘昆明教授作为首席科学家,主持的政府间国际科技创新合作联合研究旗舰项目“高效稳定钼镍自支撑...
