甘州南滩30万千瓦光伏发电项目顺利推进

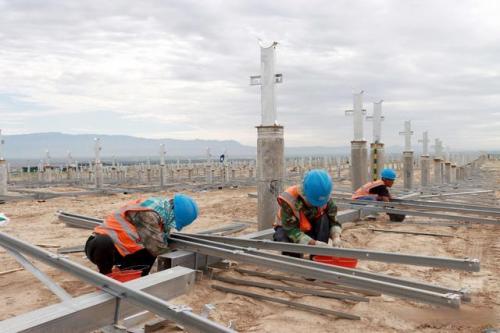

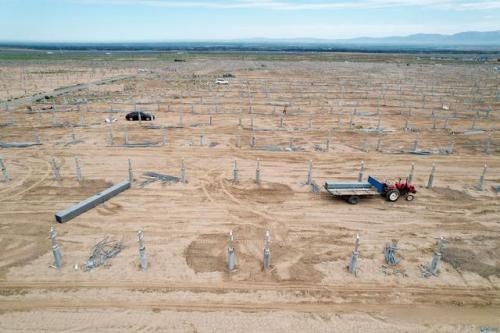

8月15日,记者在甘州南滩30万千瓦光伏发电项目建设现场看到,已经安装好的水泥桩一排排伫立,工人们正抢抓工期进行支架的组件安装,不久水泥桩上将安装相应的组件和光伏发电板,成为甘州区又一新能源基地。

甘州南滩30万千万光伏发电项目总承包项目部土建工程师徐兴辉说:“甘州南滩30万千瓦光伏发电项目现阶段北区24个子阵已全部完工,南区72个子阵正在进行支架组件安装,升压站的土建已完工60%,电机设备已到场50%,预计是9月30日达到带电运行条件。”

甘州南滩30万千瓦光伏发电项目位于甘州区南滩光伏产业园,分南北两个区域,总占地面积约7049亩,该项目光伏组件采用单晶硅高效半片540Wp双面双玻组件,手动可调支架安装方式,光伏发电系统采用1500V电压等级,电池阵列由96个单晶硅电池子方阵组成。项目建成并网后,预计年有效利用小时数约1828小时,预计年平均发电量54836万千瓦时,将有力推动甘州区碳达峰、碳中和目标的实现。
