美国排队并网的可再生能源容量高达2400GW

据美国联邦能源管理委员会(FERC)统计,截至到2023年底,美国排队并入电网的装机容量中约95%为可再生能源,主要由太阳能、风能、独立储能和混合储能等组成。

FERC在其最新发布的2023年市场状况报告中表示,受可再生能源发电和电池储能的推动,美国正在排队等待连接到电网的项目申请数量,在2023年底激增了16%,总容量达到了2.36TW(约2400GW),这是美国能源转型过程中面临的一个关键挑战。

FERC主席Willie Phillips表示,2024年的首要任务是改善州际输电线路规划、选址和付款等困难流程。FERC在这些电网难题问题上需要尽快采取行动。

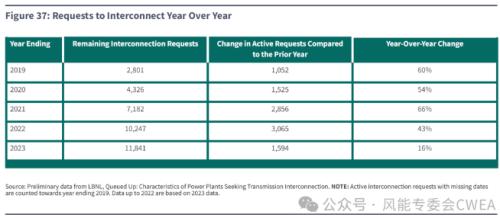

FERC在报告中援引劳伦斯伯克利国家实验室(LBNL)的初步数据,截至2023年底,共有11841个发电机组发出了连网请求。与2022年底相比增加了16%,是2019年以来的四倍。

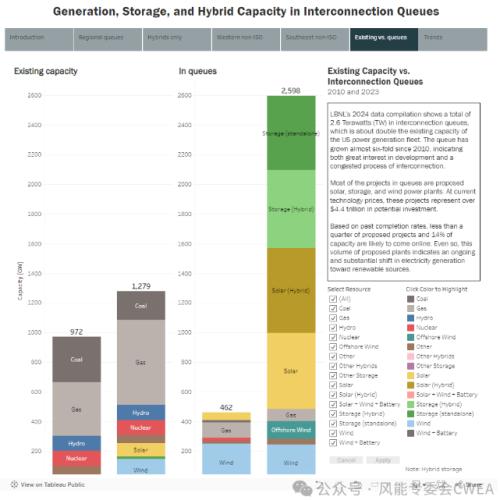

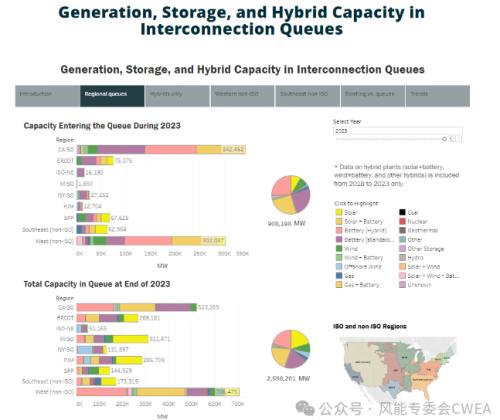

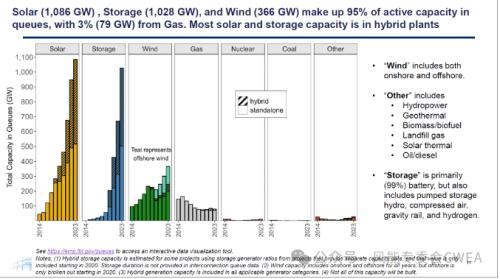

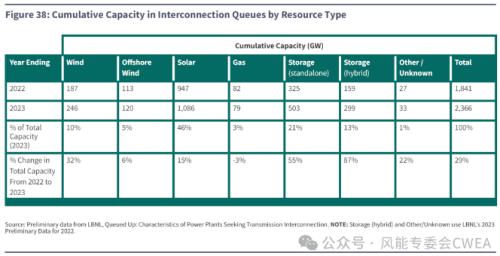

到2023年底,活跃的并网申请容量包括1565 GW的发电容量(包括风电、太阳能、天然气三种,其中陆上风电246GW、海上风电120GW、太阳能1086GW、天然气79GW),来自混合储能和发电的互连请求有299 GW,独立储能容量为503GW。

截至2023年底,并网申请队列中的活跃的发电容量(1565GW)超过美国现有全部装机发电容量1268 GW的20%以上。如果只统计发电部分(风、光、气和混合储能中的发电部分)的容量增长,2023年比2022年请求并网的容量增长了29%。

根据C3 Group LLC的数据,美国2023年将有500多个新的输电项目投入运营。这些项目新建设或升级改造了超过4000英里的输电线路,其中大部分为138 kV级别线路。

Willie Phillips表示,美国需要采取长期、前瞻性的方法来规划输电设施,并以公正合理的方式分配这些设施的成本,同时提高电网的可靠性和弹性。

根据劳伦斯伯克利国家实验室(LBNL)的分析,风力发电寻求并网的容量高达366GW,其中1/3是海上风电项目,约120千兆瓦。

在LBNL的报告中,混合项目(包括多种发电方式和/或与储能系统一起的项目)在拟申请并网项目中占有较大大的比例,而且这一比例还在不断增加。据估计,目前有571GW的太阳能混合项目(主要是太阳能+电池储能)和48GW的风能混合项目正在排队中。(这一数据与FREC数据稍有不同,比FREC援引报告中的数据要多。)

来源:劳伦斯伯克利国家实验室(LBNL)

劳伦斯伯克利国家实验室分析认为拟议的并网容量中的绝大部分可能最终都不会建成。在有据可查的过往数据中,截至2023年底,2000年至2018年期间寻求并网的项目中仅有19%的项目(占全部申请容量的14%)已建成。

另外,并网等待时间也在不断增加:从申请连接到商业运营的典型时间从2000-2007年间小于2年即可建成,增加到2018-2023年建成项目需要超过4年,特比是2023年建成项目所需时间的中位数为5年。

最新相关

HJT/叠层一周最新动态4.20-5.2

1、异质结新篇 76"领"世先 | 高效异质结760W+俱乐部第十一次圆桌会议圆满落幕同舟共济扬帆起,乘风破浪万里航。4月18日,中国光伏太阳能高效异质结760W+俱乐部第十一次圆桌会议在四川省成都市圆...

云南: 支持"高速+光伏"!

光伏头条(微信号: PV-2005)获悉,4月29日,云南省人民政府办公厅关于印发《云南省推动高速公路融合发展若干政策措施(试行)》的通知。文件提出,支持"高速+光伏"。支持高速公路经营单位牵头编制"...
