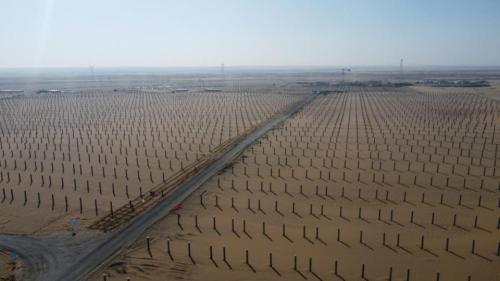

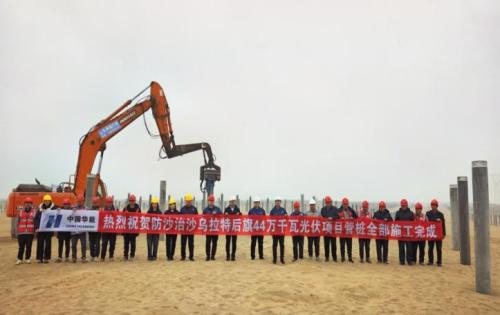

内蒙古乌拉特后旗44万千瓦光伏项目122400根桩基础全部顺利完工

3月5日,华能新能源蒙西分公司防沙治沙乌拉特后旗44万千瓦光伏项目122400根桩基础全部顺利完工,项目建设取得首个节点性胜利。

该项目坐落于内蒙古巴彦淖尔市乌拉特后旗的乌兰布和沙漠边缘,规模宏大,包含100个光伏方阵发电单元,总装机容量达440兆瓦。

面临着工期紧迫、场地条件复杂及庞大的施工面积等多重考验,对预制桩的施工提出了极高的要求。防沙治沙乌拉特后旗和临河区光伏项目临时党支部组织监理单位、蒙草公司、施工单位等党员开展“双融聚基保投产昂首阔步新征程”党建共建活动,现场各单位党员共同学习习近平总书记最新重要讲话精神,围绕桩基础施工,结合项目建设经验,建言献策,签署党员承诺书、组建突击队,为推进项目建设蓄力赋能,圆满完成预制桩的打桩任务,为项目后续光伏组件安装、生态治理施工打下坚实基础。

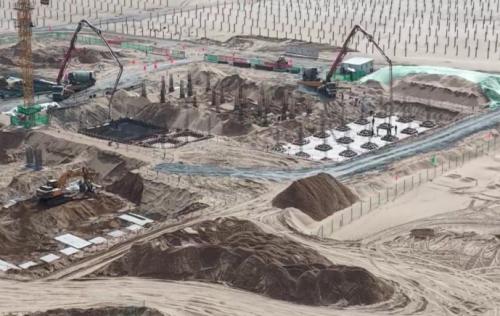

人勤春来早万象始“耕”新。目前,防沙治沙各项目有序推进,乌拉特后旗44万千瓦光伏项目道路路基完成100%,支架基础完成100%,支架安装完成15%,组件安装完成5%,升压站综合楼出0米、设备及构架基础换填完成;首批防沙治沙临河区20万千瓦光伏项目管桩施工完成40%;乌拉特中旗56万千瓦风电项目场内道路清表完成72%,风机基础开挖45%,升压站综合楼出0米,设备基础完成10%;生态治理:配套治沙18.88万亩,其中异地治沙17.605万亩已全部完成,其余板下治理面积计划2025年6月底完成。

下一步,蒙西分公司将锚定项目建设目标,坚决扛起责任使命,深化党建引领,推动党建联建共建纵深拓展,凝聚“红色力量”,争当“绿色先锋”,以“实干争先、永不懈怠”的精气神跑出项目建设加速度,为新能源公司高质量发展贡献积极力量。
