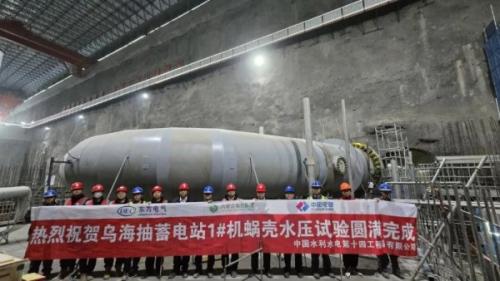

12月29日10时15分到23时15分,经过13个小时连续监测与多阶段严苛测试,南网储能公司参股投资的内蒙古乌海抽水蓄能电站首台机组蜗壳水压试验一次性圆满通过,标志着该电站机电安装关键节点取得突破性进展,为后续工程推进奠定坚实基础。

此次完成测试的座环蜗壳,既是水轮发电机组的“核心承重骨架”,更是电站过流系统的“动力心脏”,肩负精准引水、高压承压、稳固支撑三重核心职能。其安装精度与承压性能直接决定机组长期运行的高效性、稳定性与安全性,是衡量抽水蓄能电站建设质量与技术水平的“黄金指标”。据了解,该电站总装机容量120万千瓦,设计年发电量约20.08亿千瓦时,建成后将具备调峰填谷、调频调相、储能备用等多重功能,每年可消纳新能源电量约26亿千瓦时,减少二氧化碳排放超85万吨。
蜗壳是水轮发电机组的核心部件,其承压能力直接关系机组安全稳定运行。本次试验严格遵循技术规范,采用分级加压方式,根据设计要求,共分为2.16、4.32、7.203、8.64、10.8(单位MPa)五个压力进行水压试验,试验压力由低到高,各阶段打压时间40到100分钟不等,在最大压力和设计压力保压30分钟,其他压力段保压5分钟。历经13个小时精密操作,各阶段加压、保压、减压工序衔接有序,全程未出现渗漏、泄压现象,座环蜗壳系统状态良好,所有监测数据均优于设计标准,再次验证了座环蜗壳焊接工艺质量管控。
试验由业主、监理、施工单位三方协同联动,精心制定试验方案,科学规避高压工况下的各类风险隐患,不仅充分验证了蜗壳设计、制造及安装的整体质量,更为后续机组蜗壳水压试验、叉管试验等关键测试提供了可复制、可推广的实操经验。
当前,乌海抽水蓄能电站项目部建设者正以“时不我待、只争朝夕”的奋进姿态,锚定2027年首台机组投产发电的核心目标,挂图作战、攻坚克难,持续刷新工程建设“加速度”,全力推动电站打造成为国家能源战略落地的示范工程、区域绿色转型的标杆工程、抽水蓄能技术创新的引领工程,为内蒙古构建新型电力系统、保障国家能源安全、推动“双碳”目标实现注入强劲绿色动能。(张浩吴迪)
