2014年10月青海省光伏电站运行情况

选取可再生能源信息资源数据库中青海省各市(县)已投产光伏项目10月份利用小时数进行分析。结果显示,各市(县)10月份等效利用小时数均超过140小时,2014年1至10月全省平均等效利用小时数为1498小时,处于全国领先水平。

青海省太阳能辐射强度大,光照时间长,年总辐射量可达5800~7884兆焦/平方米,仅次于西藏,位居全国第二。是重要的光伏发电基地和光伏制造业基地,建有全球最大的水光互补电站群。

可再生能源信息资源数据库统计,截至2014年10月,青海省各市(县)累计备案容量为414万千瓦,主要分布在海西州的格尔木市和海北州的共和县。截至10月底,青海省2014年新增备案容量为34.5万千瓦,其中格尔木市新增备案容量最多,为29.5万千瓦。2014年1至10月具体备案情况见表1。

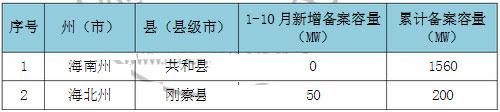

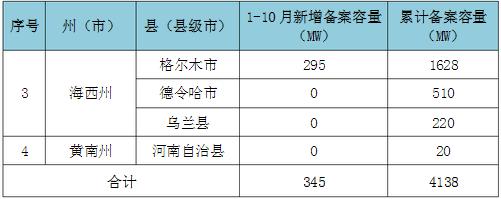

表1 2014年10月青海省各州(市、县)光伏电站项目备案情况表

从可再生能源信息资源数据库中选取青海省月度运行信息完整的光伏电站(39个)进行统计,计算各市(县)2014年10月的利用小时数。各市(县)2014年10月光伏电站平均利用小时数具体情况见表2。

表2 2014年10月青海省各州(市、县)光伏电站利用小时数统计表

数据显示,青海省2014年10月份光伏利用小时数为151小时,1至10月光伏利用小时数为1498小时,光伏发电水平处于全国领先地位。10月份德令哈市光伏电站利用小时数最高,为163小时。共和县和乌兰县利用小时数相等,为156小时。格尔木市利用小时数最低,为140小时。据了解,格尔木市10月份由于电网线路故障维修、光伏电站母线对接等原因,导致部分电站小规模停运,影响了全市利用小时数。近年来,青海省依托丰富的太阳能资源及荒漠化土地资源,大力发展光伏产业,已初步形成了较为完整的光伏产业链。2014年青海省光伏电站装机规模名列前茅,电站设备可利用程度高。随着各路投资商更大规模的聚集,光伏发电能力进一步增强,电网建设和规划将成为青海省光伏产业的重要议题之一。

最新相关

郴电国际: 加大新能源项目开发力度

在9月29日披露的投资者关系活动记录表中,郴电国际表示,公司在主营业务领域的投资将聚焦于拓展新的战略电源点,持续加大新能源项目开发力度,稳步提高新能源电量在公司整体发电量中的占比;同时,...

汨罗抽水蓄能电站Q2标通风兼安全洞顺利贯通

汨罗抽水蓄能电站Q2标通风兼安全洞顺利贯通

近日,中铁十局五公司承建的汨罗抽水蓄能电站Q2标项目通风兼安全洞顺利贯通,标志着地下工程施工取得关键性突破,为后续电站主体工程的全面推进奠定了坚实基础。汨罗抽水蓄能电站项目位于湖南省...

1-8月大连市新能源发电量同比上升0.3%

1-8月,大连市规上工业发电量536.2亿千瓦时,同比上升0.4%。其中,新能源发电量377.3亿千瓦时,同比上升0.3%,占全市规上工业发电量的70.4%。新能源发电量中,核能发电量349.5亿千瓦时,同比上升0.9%...

立项!氢能产业国际合作将添"龙门支撑"

立项!氢能产业国际合作将添"龙门支撑"

近日,科技部下发了国家重点研发计划重点专项立项通知(国科合字〔2025〕050号),龙门实验室潘昆明教授作为首席科学家,主持的政府间国际科技创新合作联合研究旗舰项目“高效稳定钼镍自支撑...
