粤电织篢农场(三期)光伏复合项目是广东省重点项目之一,自阳西县“重点项目大干120天”行动开展以来,该项目建设步伐不断加快,目前进展顺利,项目一标段预计今年年底并网发电。

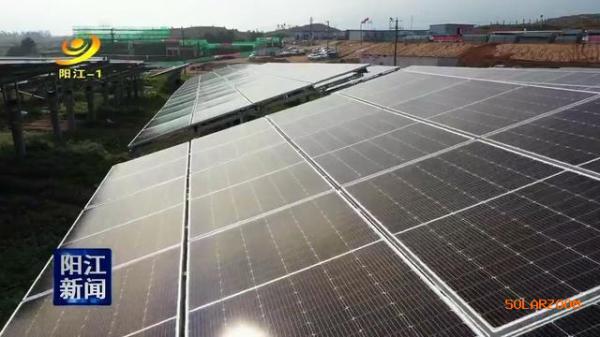

在光伏复合项目的建设现场,工人们有的在安装支架和光伏板,有的在进行土地清表。项目相关负责人介绍,该项目总占地面积5500亩,分两个标段建设,一标段目前总工程量已完成30%,预计在今年年底完工,二标段计划在本月开工建设。
粤电织篢农场(三期)光伏复合项目业主项目部经理梁儒:我们这个项目是广东省重点项目,总投资是11.8亿元,项目从今年4月29日开工,计划今年12月底投产。目前施工正处于高峰期,我们的升压站、场地清表、支架组建正在安装,现场有300多人,工作进展顺利。
项目动工以来,阳西县安排分管县领导和工作专班负责跟进,做好项目各项服务工作,积极解决项目在推进过程中遇到的困难。在多方配合支持下,项目如期稳步推进。
粤电织篢农场(三期)光伏复合项目业主项目部经理梁儒:今年完成投资是2.5亿元以上,安装35万块光伏板。
据了解,粤电织篢农场(三期)光伏复合项目规划建设容量200兆瓦,预计运营期内发电量累计681260万千瓦时,年均发电上网量为27250万千瓦时。
