双面440W+均价1.65元/W,21年Q1交付95%,国家能源集团250MW组件开标

11月4日,国家能源集团圣圆能源鄂尔多斯新能源基地天骄绿能25万千瓦釆煤沉陷区生态治理光伏组件采购开标,共十家组件企业参与了投标。本次招标共分为两个标段,一标段166.93248MW,二标段104.3328MW,组件规格要求为双面双玻440W以上。该项目交货期分为两个阶段,2020年11月30日前交第一批(5%),2021年3月31日前交第二批(95%)。

从开标价格看,最低价格为1.569元/瓦,最高价1.746元/瓦,一、二标段平均价格分别为1.649元/瓦、1.656元/瓦。因为该项目大比例的交货周期在2021年,对明年的组件价格走势具有一定的参考意义。而此前国家能源集团50MW的440+双面组件组件集采中,预中标价格为1.759元/瓦,但该批组件的交货周期为2020年底前。相比较而言,从均价来看,2021年的组件价格会有0.1元/瓦的下降。

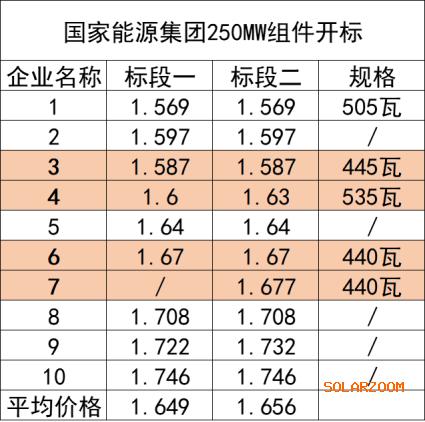

具体投标情况见下表:

备:橙色标注为一线企业报价

通过表格可以看出,一、二标段由于组件规格要求相同,投标价格也基本一致,但是由于具体招标规模不同,故部分厂家在一、二标段的价格方面有所出入,一标段招标规模较大,平均价格略低于二标段。从组件功率来看,双面双玻440W以上的组件需要166及以上尺寸电池可以达到。

实际上,这已经是该项目的二次招标,9月24日该项目第一次开标,组件最低报价为1.56元/瓦,最高报价为1.659元/瓦,平均价格1.6元/瓦以下,交货周期与此次一致。但很明显的可以看出,此次开标价格无论是最高价还是均价都出现了大幅度的上涨。

记者了解到,2021年Q1各组件企业的订单较为饱满,另一方面,受玻璃价格不断飙涨的影响,目前明年的玻璃价格尚不明朗,目前不少组件厂在报价上也较为谨慎。

根据PVInfoLink本周数据跟踪,3.2mm玻璃最高价格已经涨至48元/平。据测算,在单面440W的组件成本构成中,原本光伏玻璃占比约为10%,但随着玻璃价格的水涨船高,玻璃占比已经超过12%,双面双玻组件中这一比例则更高,组件企业压力巨大。

受困于玻璃供应,近日国内六大光伏组件企业更是联合发表声明称,当前光伏产能因为玻璃短缺造成了整个产业链的减产,甚至减产,玻璃供应和价格“失控”已经影响到组件制造企业的正常生产,并呼吁光伏组件市场健康发展。

但从玻璃扩产情况看,供应紧张情况至少要到2021年下半年才能有所缓解。据光伏們了解,目前组件企业在谈的2021年组件订单价格基本都在1.55元/瓦以上,而海外订单的价格基本要到1.65元/瓦以上。如果2021年全球需求向好,组件价格的降幅还需要进一步分析。

最新相关

又有异质结电池装备进入名单

8月19日,国家能源局综合司发布关于公示第五批能源领域首台(套)重大技术装备的通知。通知介绍,根据《国家能源局关于促进能源领域首台(套)重大技术装备示范应用的通知》(国能发科技〔2018〕49号...

国家电投总经理调整

2025年8月20日,国家电力投资集团有限公司召开领导班子(扩大)会议。受中央组织部领导委托,中央组织部有关干部局负责同志宣布了党中央关于国家电力投资集团有限公司总经理调整的决定: 徐树彪同...

生物质秸秆"变废为宝"探秘

生物质秸秆"变废为宝"探秘

田间常见的秸秆如何“变身”清洁电力?绿色能源又能为日常生活带来哪些积极改变?带着这些好奇,在第三个全国生态日期间,长江清源公司所属阜阳清源公司携手太和县图书馆,在馆内开展&ld...
