地面光伏电站并网前工作及手续文件

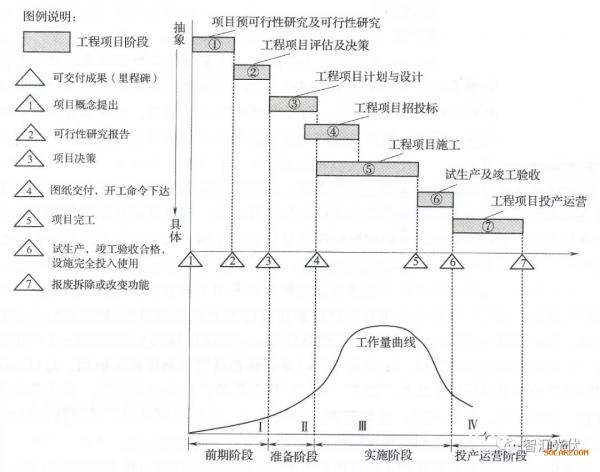

光伏电站的工作流程可分为四个阶段,如下图所示。

一、前期阶段工作及成果

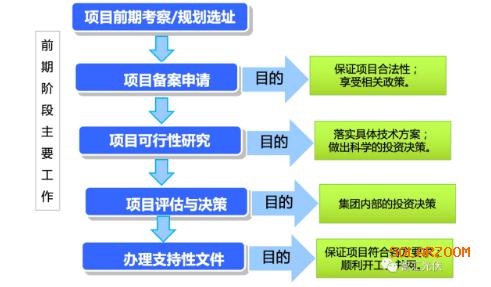

前期阶段,主要工作包含以下几项

前期阶段,需要准备以下报告、材料:

1、编制项目申请报告

2、与土地所有者(当地政府或集体)签订土地租赁协议

3、当地市级电网出具接入和消纳初步意见

4、向当地能源主管部门提交申请材料

1)国土、电网、林业等部门的初步意见

2)其他已取得的进展(如拐点坐标、地勘等资料)

3)项目概况以及项目公司营业执照

5、取得备案证,向省级能源主管部门提交资料

1)项目可行性研究报告

2)基础信息登记表、节能登记表、招投标方案等

3)申请备案的请示

4)公司营业执照

注:根据各地情况,提供资料略有差异。

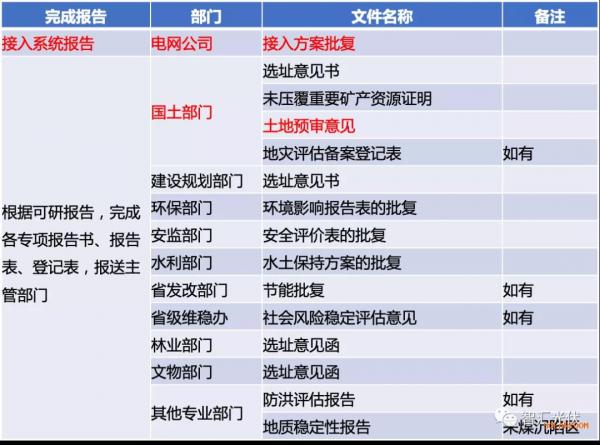

前期工作结束后,将获得以下批复文件,即可办理开工证。

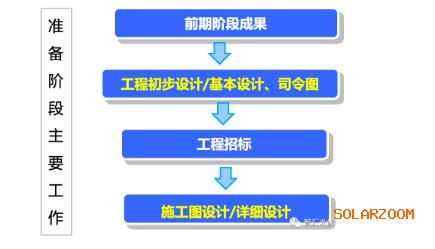

二、准备阶段工作

准备阶段的主要工作如下

1)现场测绘、地勘、勘界,提出设计要求

2)编制初步设计方案

3)编写各设备技术规范书,作为采购招标的依据

4)进行设备招投标工作,与中标厂家签订技术协议

5)各专业分别绘制图纸(结构、土建、电气等)

6)绘制施工总图,打印蓝图

7)现场技术交底、施工图纸会审

三、施工阶段工作及手续

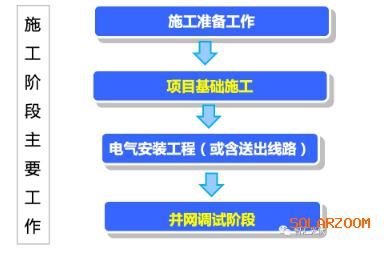

施工阶段的主要工作如下

施工验收阶段需要办理的手续如下表所示。

三、并网验收阶段主要工作

地面光伏电站项目并网时,电网要求提供的审核资料会有所差异。本文介绍了某省电网公司要求的《地面光伏电站调试并网阶段报资清单》。

第一阶段:调度命名阶段

对接部门:系统处

第二阶段:调度标识及账号配置阶段

对接部门:计划处

材料:光伏项目场站新并网光伏发电单元的调度标识及基础信息采集表。

要求:调度处设备命名后报。

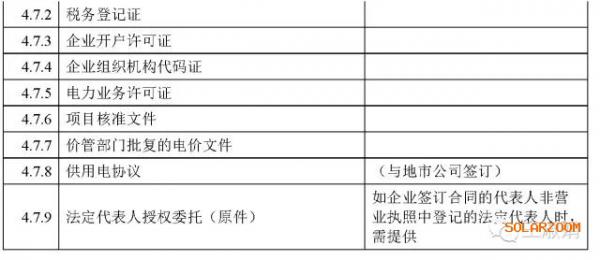

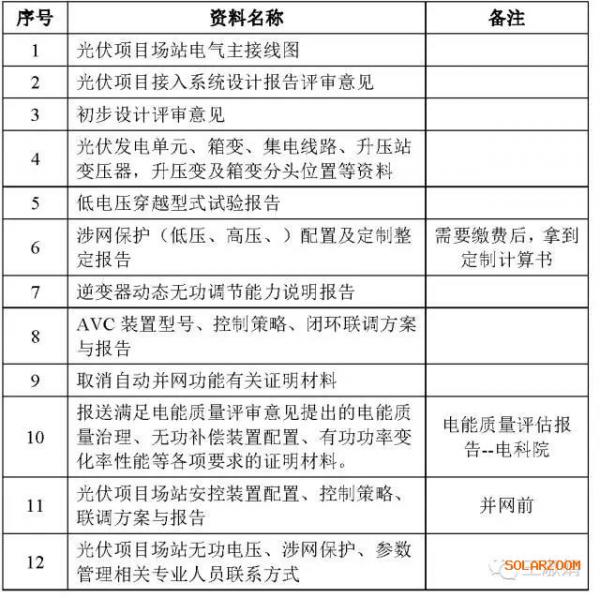

第三阶段:技术资料报送阶段
