齐鲁石化光伏发电二期项目并网发电一次成功

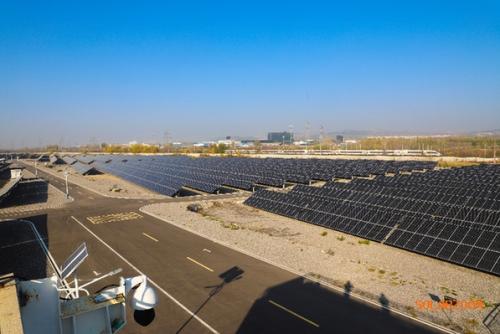

12月7日,齐鲁石化历时61天建设的光伏发电二期项目并网发电一次成功,项目投用后预计年发电643万千瓦时,每年节约标煤近2000吨、减排二氧化碳3735吨。

“二期光伏发电项目是热电厂今年重点工作之一,装机总容量为5.78兆瓦,由10686块540瓦光伏发电板组成。”齐鲁石化热电厂副经理谢志明说,为实现年底投用发电目标,热电厂全力推进项目建设,多次组织召开由职能科室、工程监理及承包商负责人参与的研讨会,总结一期项目建设好的经验、弥补存在的不足,详细部署施工方案、材料订货及安全管理等工作,并逐一落实到人。同时,成立安全、电气、工程等多个工作小组,全程把控施工质量、现场安全隐患。

“别看差了1毫米,就可能埋下安全生产隐患。”10月初,齐鲁石化公用工程专家宋林河现场检查光伏组件安装质量,发现接地铁厚度为3.7毫米,而设计要求为5毫米,厚度相差了1.3毫米。宋林河当场提出“全部更换不标准接地铁”整改意见,并全程督促整改落实,确保了施工质量。
