阿曼Manah II光伏发电项目400千伏升压站倒送电一次成功

阿曼当地时间10月2日晚20:00

中国能建中电工程山西院EPC总承包

阿曼Manah II光伏发电项目

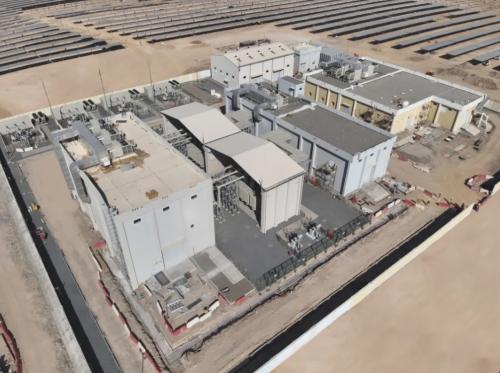

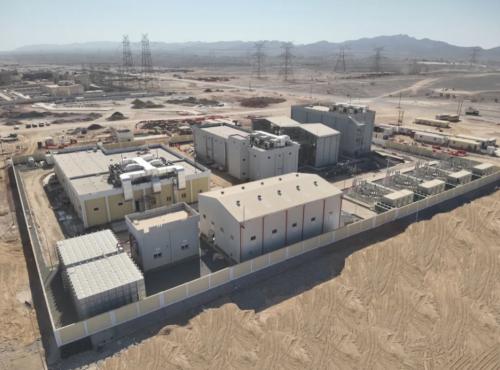

400千伏升压站倒送电一次成功

整体受电设备受电正常

试验参数合格

设备运行平稳

并网发电正式进入倒计时

2023年11月1日

项目升压站正式破土动工

在公司领导大力支持和指导下

项目部精心组织

团队成员精诚团结、攻坚克难

确保工程安全和质量

历时11个月完成倒送电

创阿曼400千伏电压等级变电站最快建设记录

阿曼Manah II光伏发电项目是

山西院在中东区域执行的首个光伏项目

装机容量588.2兆瓦

占地面积680.35公顷

配套建设400千伏升压站

建成后

将为阿曼国家电网提供大量绿色电能

极大缓解Manah及周边区域的用电压力

促进当地经济社会发展并改善环境

项目部全体成员

将秉持严谨务实的态度

深入总结经验

不断优化管理机制与流程

确保每一个环节都达到最佳状态

为项目执行提供全方位的有力保障

为项目顺利建成投产奠定坚实基础
